一、施工准备
1.方案与许可:设计图纸会审、高空作业票、动火票、受限空间票;无人机三维扫描 / 航拍建模,精准获取筒身尺寸与缺陷分布
2.平台与警戒:搭设环形吊篮、外脚手架,全封闭安全网;地面设 30m 警戒区,专人监护;风速≥5 级、雨天、夜间(无专项照明)严禁作业
3.材料与设备:底漆(环氧富锌)、中间漆(环氧云铁)、面漆、航标漆(PVDF 氟碳,耐候≥10 年)、修补腻子;无气喷涂机、激光投线仪、测厚仪、色差仪、超声波探伤仪
4.人员资质:持证高空作业、涂装、焊工;岗前安全与技术交底

二、核心施工工艺流程
1. 基层处理(成败关键)
清除浮尘、油污、旧涂层、锈蚀;裂缝、孔洞用环氧修补剂找平,打磨 R≥2mm 过渡
混凝土面:喷砂、抛丸至 Sa2.5 级,粗糙度 40–70μm;含水率≤6%;抗碱封闭底漆一道
钢面:Sa2.5 级除锈,处理后4 小时内必须上底漆;严禁带锈涂装
2. 精准定位放样
用全站仪 + 激光投线仪定水平、垂直基准,划分色环与图案区域;复杂 LOGO 采用柔性镂空模板 + 磁吸 / 螺栓固定
航标段与彩绘图案分区明确,严禁遮挡航空警示色带;反复复核尺寸、对称性
3. 分层涂装与彩绘
底漆 + 中间漆:环氧富锌→ 环氧云铁,每道实干后再涂下一道,温度 5–35℃、湿度<85%
航标色环:红白分段喷涂,薄涂多遍;用铝合金模板控边界,避免混色;红色干膜≥60μm,白色同,间隔 24小时施工

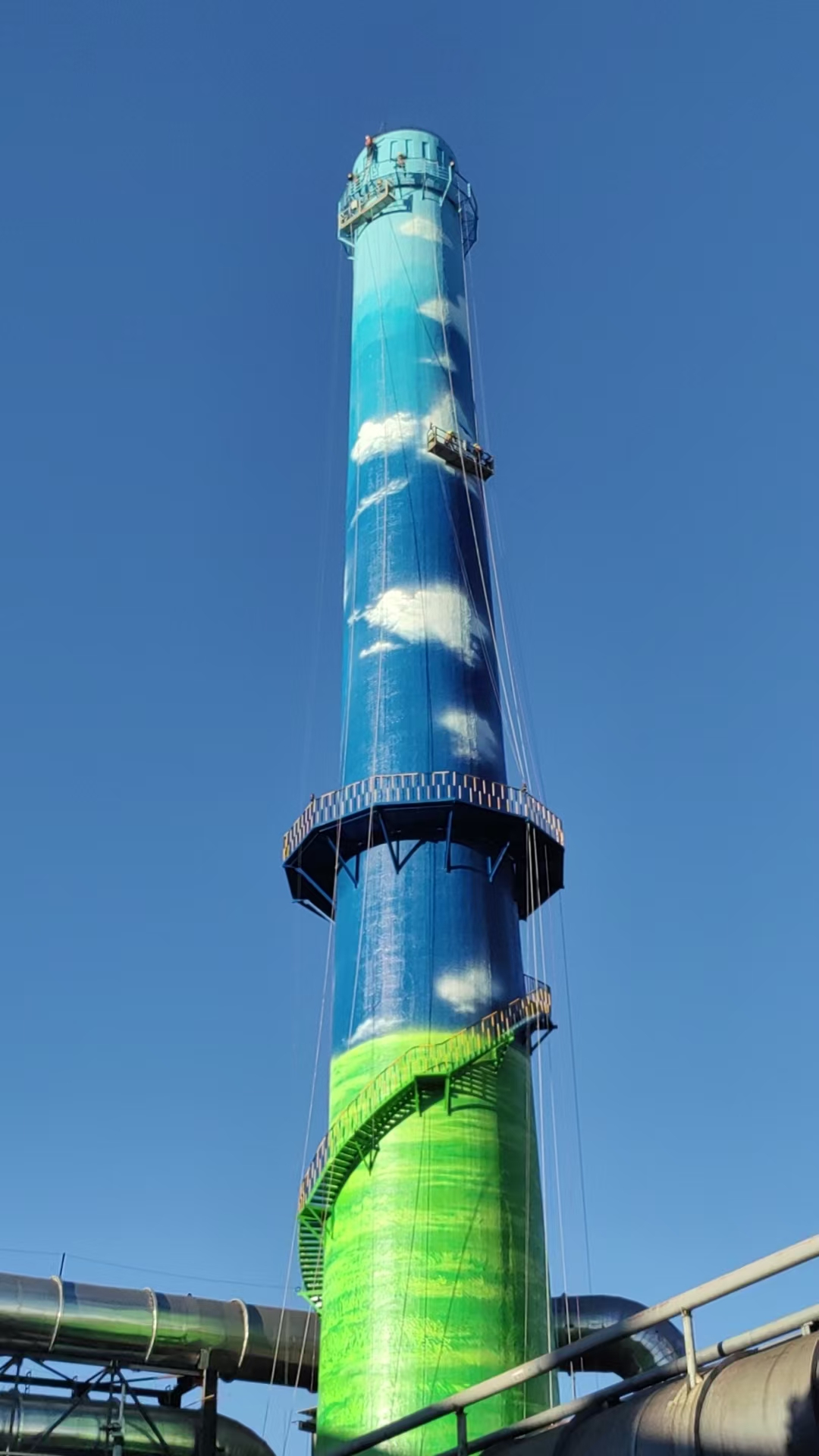

图案彩绘:大面积色块无气喷涂;精细线条、LOGO 手绘 + 小口径喷枪;配色用耐 UV 专用颜料,湿碰湿工艺保证过渡自然
罩光保护:整体喷涂 PVDF 氟碳清漆,交叉喷涂;提升耐候、抗污,延长寿命至 8–12 年
4. 隔热、防雷、航标灯联动
彩绘不影响原隔热层、防雷引下线;接地电阻复测≤10Ω
配套航空障碍灯安装,光控自动启闭,故障报警

三、质量验收主控项目
1.涂层总干膜厚度:≥200μm;附着力 1 级(划格),无针孔、流挂、漏涂
2.色环宽度、间距、边界精度符合民航标准;色差 ΔE≤1.0
3.耐盐雾≥1500h,QUV 老化 5000h 无明显粉化、变色
4.竣工资料:测厚报告、色差报告、探伤报告、涂料合格证、施工记录
四、安全与环保强制性措施
1.双钩安全带 + 防坠器 + 生命线,100% 系挂;动火区配灭火器,清除易燃物
2.涂料桶、废溶剂按危废分类回收,严禁高空抛洒;喷淋降尘,避免扬尘污染
3.每日班前检查设备、防护用品;设置应急救援通道与急救点
