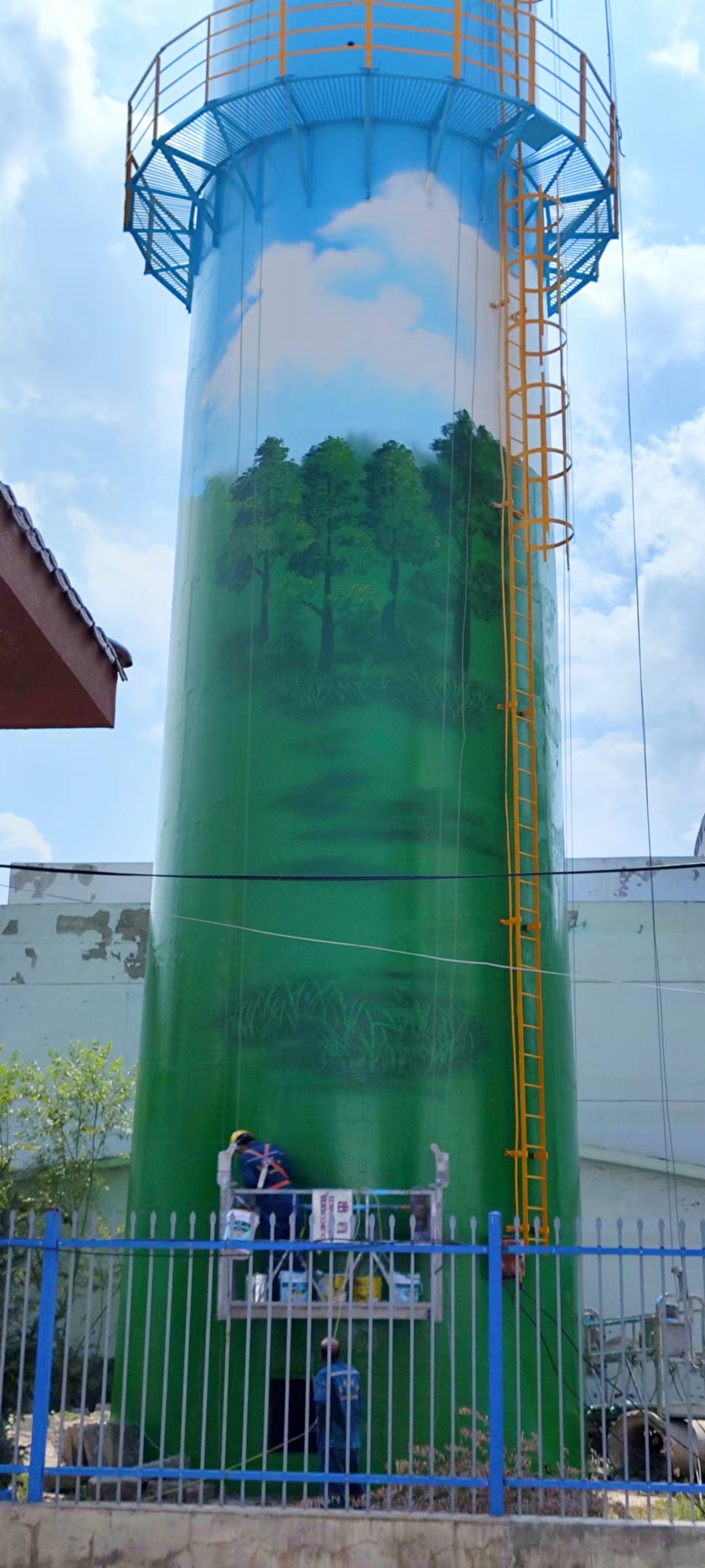

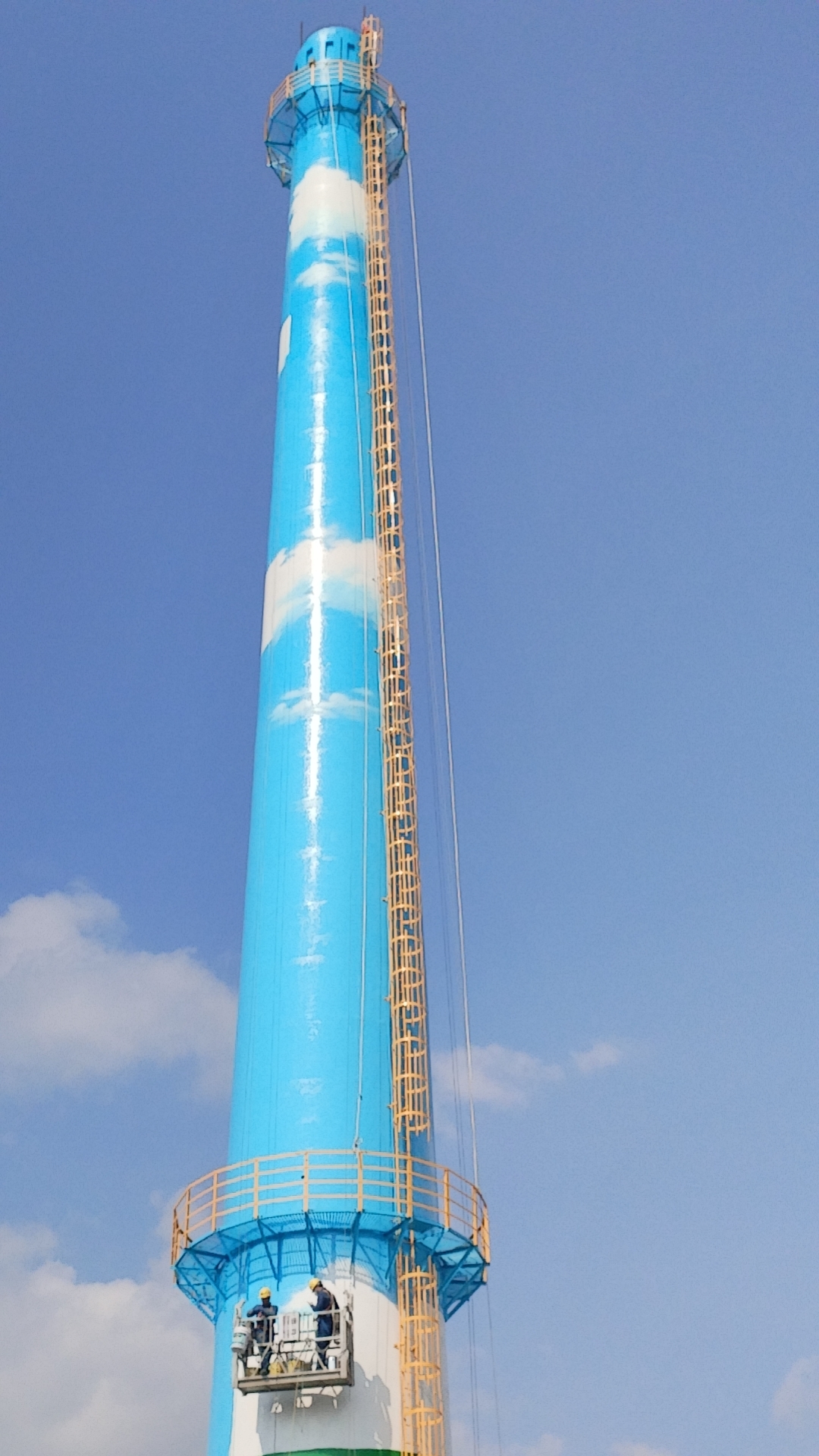

一、施工前期准备
1.安全与人员筹备
办理高空作业许可证,划定地面警戒区,设置安全警示标识;作业人员需持高空作业证上岗,全程佩戴安全带、安全帽、防滑鞋,施工平台(吊篮 / 脚手架)需验收合格。
避开雨雪、大风(风力≥6 级)、高温(≥35℃)或低温(≤5℃)天气施工,防止涂层固化不良。
2.材料选型与检验
除锈材料:角磨机、钢丝刷、喷砂设备(大面积锈蚀优先用喷砂)。
涂料选型: 底漆:选用环氧富锌底漆,附着力强、防锈性能优异,干膜厚度控制在 60~80μm。 中间漆:环氧云铁中间漆,增强涂层厚度与抗腐蚀能力,干膜厚度 80~100μm。 面漆:户外耐候型氟碳面漆或丙烯酸聚氨酯面漆,耐暴晒、抗酸雨,干膜厚度 60~80μm。
材料进场需核验合格证、检测报告,同批次涂料需统一调配,避免色差。
3.现场勘测与清理
检查钢平台焊缝、转角、螺栓连接处等易锈蚀部位,标记锈蚀等级(轻度浮锈 / 中度锈层 / 重度锈蚀),制定针对性除锈方案。
清除平台表面油污、灰尘、水泥残渣等杂物,用高压水枪冲洗后晾干,确保表面无积水、无污渍。
二、基层除锈处理
1.除锈标准:需达到Sa2.5 级(喷砂)或 St3 级(手工 / 动力工具),即钢表面无可见油脂、污垢、氧化皮、铁锈和油漆涂层等附着物,仅留均匀的金属色泽。
2.分段除锈 轻度浮锈:用钢丝刷、角磨机打磨,去除表面浮锈及松动氧化皮。 中度 / 重度锈蚀:优先采用喷砂除锈,无法喷砂的部位(如螺栓缝隙)用角磨机配钢丝轮打磨,确保锈蚀彻底清除。 除锈后 4 小时内必须涂刷底漆,防止钢表面二次返锈。
三、分层涂装施工工艺
1.底漆涂刷
采用滚筒或毛刷均匀涂刷环氧富锌底漆,焊缝、边角、螺栓头等部位需先预涂,避免漏涂。
涂刷时控制漆膜厚度,不得出现流挂、针孔、气泡;底漆固化时间≥12 小时(常温 25℃),固化后检查漆膜完整性,破损处需补涂。
2.中间漆涂刷
底漆完全固化后,涂刷环氧云铁中间漆,施工方法同底漆,确保涂层均匀覆盖底漆表面,填补细微针孔,增强整体防护性。
中间漆固化时间≥24 小时,固化后用砂纸轻轻打磨表面颗粒,清理粉尘后再涂面漆。
3.面漆涂刷
采用交叉滚涂法涂刷面漆,分两道施工,第一道面漆固化≥12 小时后再涂第二道,确保总厚度达标。
重点处理平台边缘、踏步板防滑条等易磨损部位,可适当增加面漆厚度;涂装时避免涂料污染非施工区域。
4.特殊部位处理
螺栓、螺母连接处:涂刷时需将涂料渗入缝隙,固化后不得影响螺栓拆卸维护。
焊缝转角处:采用毛刷细致涂刷,防止因涂层过厚导致开裂。
