国家能源集团在琼首个海上风电项目并网发电!

4月5日,国家能源集团在海南布局的第一个海上风电项目——龙源电力海南东方启源海上风电场,首批机组正式并网发电。场址选在东

4月5日,国家能源集团在海南布局的第一个海上风电项目——龙源电力海南东方启源海上风电场,首批机组正式并网发电。场址选在东方市感城镇西边的海域,总装机容量50万千瓦,计划安装42台风力发电机组。其中,单机容量14兆瓦的机组是第一次在海南批量使用。项目还配套建设了一座220千伏的海上升压站和一座陆上集控中心,被列为华南地区海上风电的重点示范工程之一。

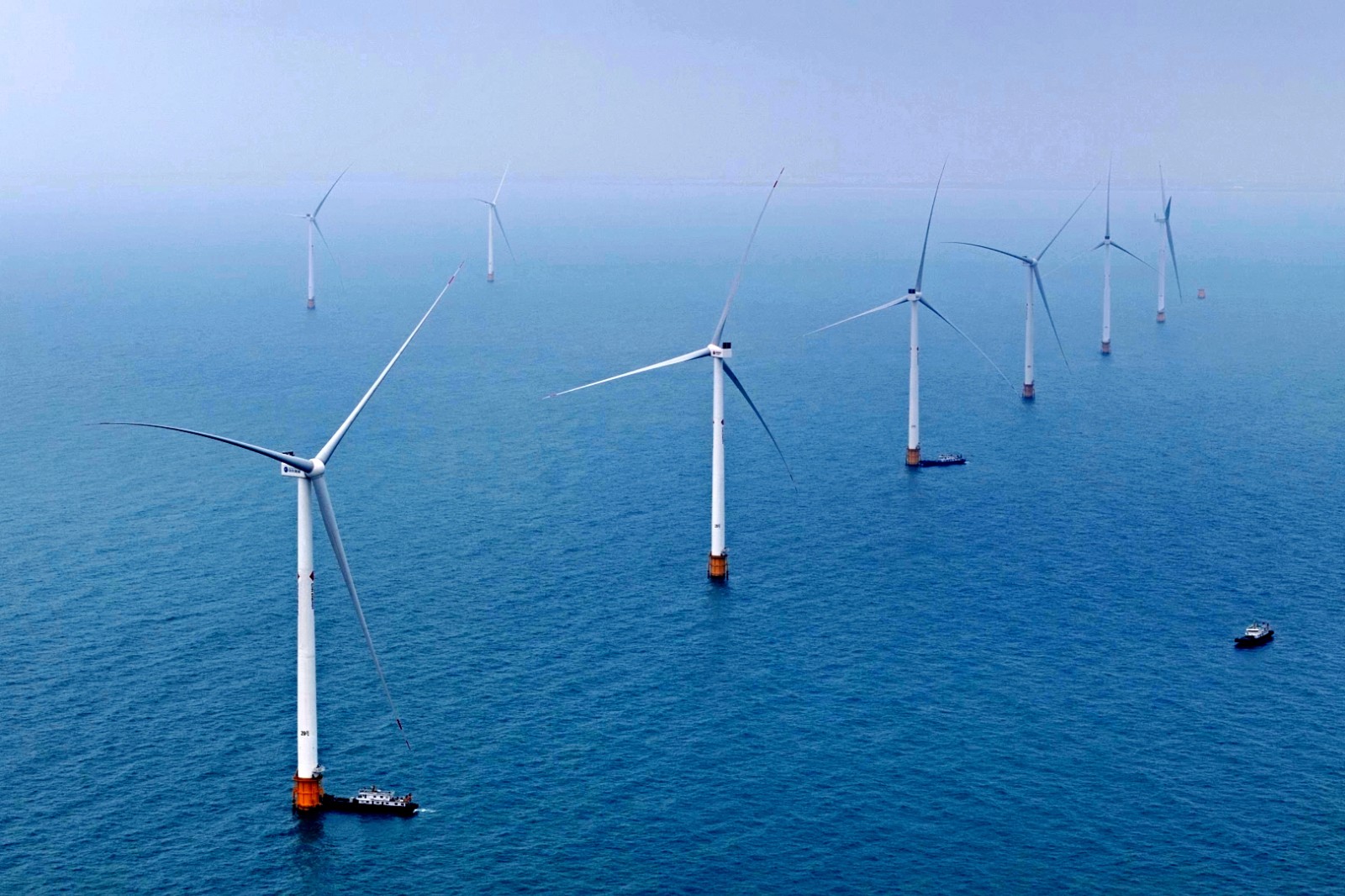

图为龙源电力海南东方启源海风场

全部投产后,此风电场每年能向海南电网输送超过15亿度的清洁电力,大约可以满足120万户普通家庭一年的用电需求。换算成环保账,相当于每年少烧46.7万吨标准煤,减少127.1万吨二氧化碳排放。对于正在建设清洁能源岛的海南来说,这些绿电的加入,是对能源结构优化的实在支撑。

项目施工过程并不轻松。南海海域高温高湿,海底地形复杂,海床下分布着不少孤石,加上每年适合海上作业的窗口期比较短,团队面临不少困难。他们优化了施工方案,调整了吊装时序,还创新应用了“非开挖定向钻”技术,配合无人机进行水下探测,最终实现了对海底生态的零扰动。其中“陆对海”定向钻的长度创下了国内第二的纪录。

在生态保护方面,为了给海豚等海洋生物预留活动空间,项目方主动将原计划的风机数量减少了8台。也就是说,在技术条件允许的前提下,他们没有一味追求装机规模最大化,而是选择少装几台,把空间留给海洋生物。此外,项目还投入了超过1000万元专项资金,用于海洋生物监测、栖息地保护等生态工作。

近年来,我国海上风电正在从近海向深远海延伸,从规模扩张转向技术引领。“十五五”规划也明确提出,要大力建设海上风电基地,规范有序推进深远海风电开发。截至2025年底,国家能源集团的海上风电并网装机规模已达到521万千瓦,约占全国总量的11%。

求同存异 小编畅言

绿色转型不只是能源结构的转变,更是发展理念的升级。 当一家企业愿意为海豚“让路”,投入千万元去做生态保护,它所传递的信号远比发电数字本身更值得关注。

来源:国家能源集团
