风力发电基础漏振病害专项修复方案(浇筑C80高强度灌浆料修复施工)

针对风力发电基础混凝土浇筑过程中,因振捣不到位、漏振引发的混凝土疏松、蜂窝、麻面、孔洞、内部不密实、结合面脱空等结构性病

针对风力发电基础混凝土浇筑过程中,因振捣不到位、漏振引发的混凝土疏松、蜂窝、麻面、孔洞、内部不密实、结合面脱空等结构性病害,彻底修复结构缺陷,恢复基础整体承载力。《风力发电机组 混凝土基础》(GB/T 35242-2017)《混凝土结构加固设计规范》(GB 50367-2013)《混凝土结构工程施工质量验收规范》(GB 50204-2015)《建筑结构加固工程施工质量验收规范》(GB 50550-2010)

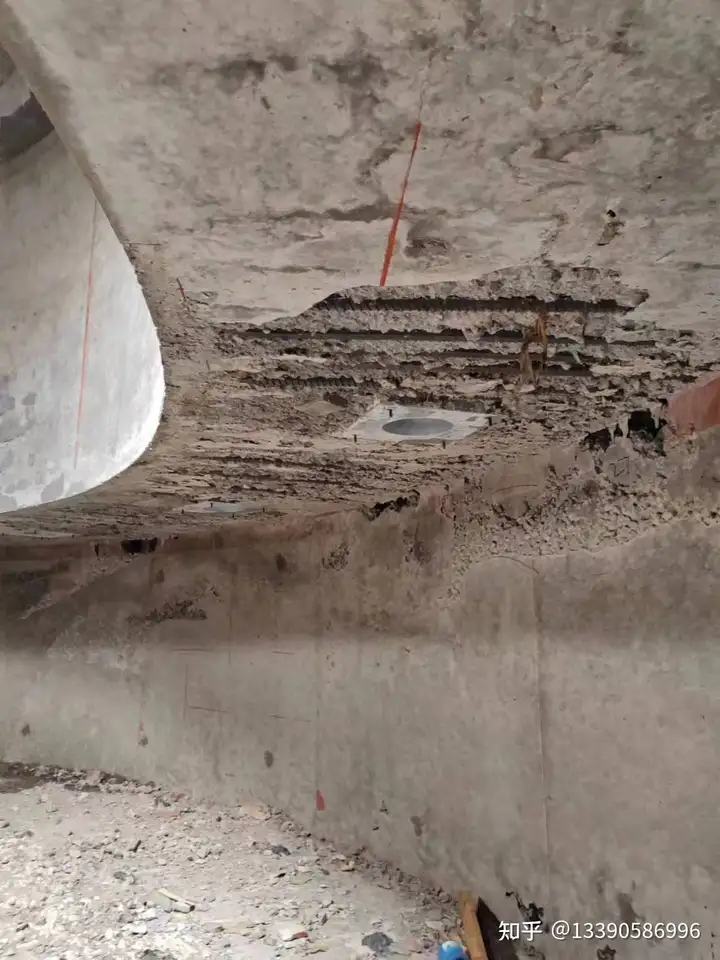

Ⅰ级(轻微缺陷):表面麻面、少量小蜂窝,无露筋,内部密实、无孔洞,仅影响外观;Ⅱ级(一般缺陷):明显蜂窝、局部疏松,无贯穿裂缝,混凝土强度略偏低,无露筋;Ⅲ级(严重缺陷):出现孔洞、露筋、深层疏松、结合面脱空,混凝土强度不达标,影响结构受力。分级修复施工方案Ⅰ级轻微缺陷修复(表面处理)表面清理→基层打磨→浇水湿润→修补料抹面→养护先用钢丝刷、角磨机清理表面浮浆、松散颗粒、灰尘,剔除表面薄弱混凝土层;用高压水枪冲洗干净,静置至表面无明水;采用聚合物水泥砂浆(配比符合设计要求)均匀抹面,抹平压实,确保与原混凝土贴合紧密;抹面完成后覆盖土工布,洒水养护不少于7天,养护期间避免磕碰、扰动。

Ⅱ级一般缺陷修复(局部密实修复)缺陷剔除→基层清理→界面处理→压力注浆→表面封闭→养护彻底剔除蜂窝、疏松区域松散混凝土,直至露出坚硬基层,将缺陷边缘凿成规整坡口,避免死角;高压水枪冲洗基层,清除粉尘、杂物,烘干基层表面水分;涂刷混凝土界面剂,增强新老混凝土粘结力;沿缺陷区域钻设注浆孔、排气孔,孔距300-500mm,埋置注浆管;采用改性环氧注浆液或高强度无收缩灌浆料,低压慢注注浆,直至排气孔均匀出浆,确保内部密实;注浆完成后封堵注浆孔,待浆液固化后,用聚合物水泥砂浆找平表面,覆盖养护不少于14天。

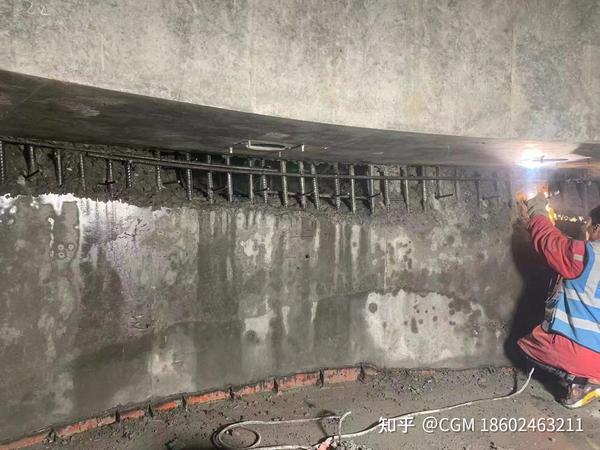

Ⅲ级严重缺陷修复(整体加固修复)缺陷彻底清除→钢筋除锈复位→支设模板→界面处理→浇筑高强度修补料(C80强度灌浆料)→振捣密实→养护→防水处理‍彻底剔除:将孔洞、疏松、脱空区域全部松散混凝土剔除,清理至坚实基层,外露钢筋进行除锈、复位、补焊,破损钢筋按设计要求增补,确保钢筋保护层厚度达标;界面处理:基层涂刷高强度界面剂,提升新老混凝土结合强度,避免出现二次缝隙;

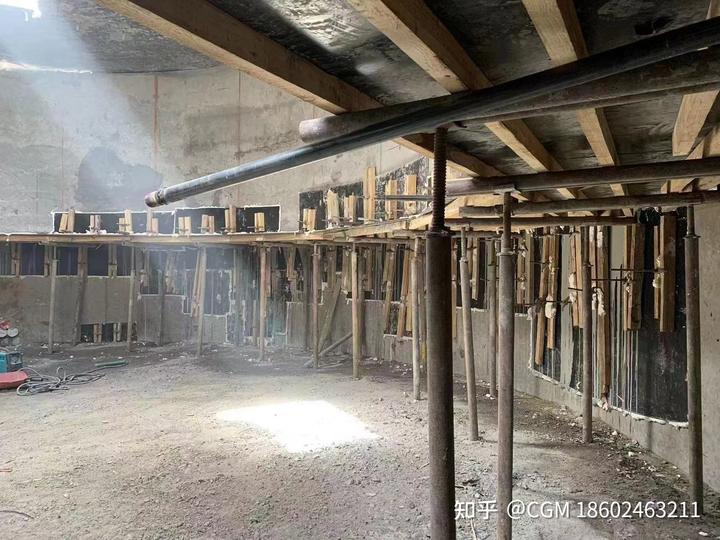

支模浇筑:支设严密不漏浆的模板,采用比原基础设计强度高一级的无收缩、自流平混凝土或环氧混凝土,分层浇筑、分层振捣,振捣时避开钢筋与预埋件,确保修补区域完全密实;养护防水:浇筑完成后覆盖保湿养护不少于21天,养护期满后,在修复区域及周边涂刷混凝土防腐防水涂料,杜绝雨水渗入;基础环周边脱空:沿基础环内外侧钻设注浆孔,高压注入环氧结构胶,彻底填充脱空区域,固化后做好密封防水。
