一、施工工序
1. 前期勘察与方案定制

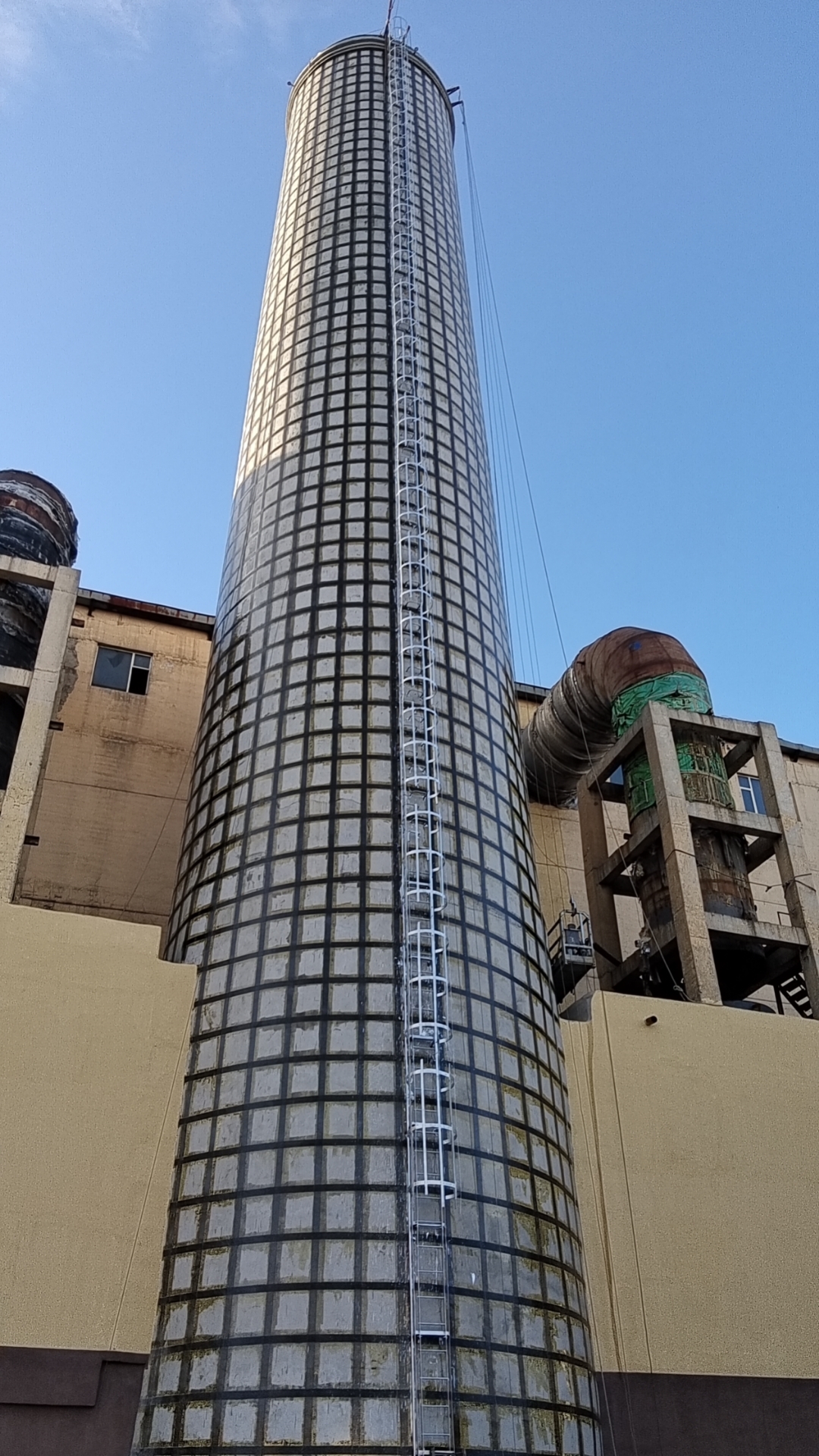

全面检测:用全站仪按 30° 间隔测设烟囱8个方位垂直度,确定倾斜方向与数值;钻探勘察地基土层,发现西南侧地基沉降量达80mm,为倾斜主因;同时检测筒身结构,标记 3 处细微裂缝。
方案设计:制定 “先加固地基、后牵引校正” 方案:地基采用高压旋喷桩加固西南侧土层;顶部用 4组钢缆对称牵引,控制校正速率;同步布设12个沉降观测点、6个倾斜监测点,实时监控数据。
物资准备:采购高压旋喷桩机、液压牵引设备、全站仪、裂缝监测仪,定制钢缆牵引支座,准备环氧树脂砂浆。
2. 地基加固施工
按设计位置放线,钻机就位后钻设旋喷桩孔,高压喷射水泥浆,确保桩体均匀连续,加固后地基承载力提升至 250kPa;
加固完成后养护 28 天,期间每日监测地基沉降,待沉降稳定后,进入校正工序。
3. 倾斜校正施工
预处理:清理烟囱顶部杂物,焊接钢缆牵引支座,在筒身裂缝处涂刷环氧树脂封闭剂;在烟囱 4个对称方位安装牵引反力架,固定液压千斤顶。
同步牵引:启动液压设备,对东北、西北侧钢缆缓慢施加拉力,西南、东南侧钢缆辅助微调;每牵引 2mm 暂停,用全站仪复测倾斜值,确保校正方向精准,避免过矫正;
过程监控:校正期间每小时记录倾斜数据、地基沉降量,若发现裂缝宽度增大或沉降异常,立即停止牵引,调整拉力参数;历时 15 天,将倾斜值从 150mm 降至 35mm,符合规范要求。
4. 稳固与验收
校正达标后,用 C35 混凝土浇筑牵引支座固定块,将钢缆与支座焊接锚固,增强长效稳定性;
再次修补筒身裂缝,涂刷混凝土保护剂;拆除设备,清理现场,持续监测 7 天,确认倾斜值无回弹、地基无新增沉降。
二、施工难点及注意事项
(一)核心施工难点
校正精度控制:烟囱高度 60m,顶部牵引时微小拉力偏差易导致倾斜方向偏移,且需平衡 “快速校正” 与 “结构安全”,避免因速率过快引发筒身开裂或地基失稳。
地基与结构协同:倾斜由地基沉降引发,若仅牵引校正而不加固地基,校正后易回弹;但加固过程中地基应力变化,又可能加剧倾斜,需精准把控加固与校正的时序。
实时风险监控:校正期间筒身受力状态改变,原有裂缝可能扩展,且高空作业、重型设备同步施工,安全管控难度大。
(二)关键注意事项
1.安全防护
牵引作业时,烟囱底部 30m 范围设双层隔离区,禁止人员进入;高空焊接支座时,作业人员系双钩安全带,下方铺设防火毯;
液压设备、钢缆每日检查,确保无漏油、断丝;现场配备应急救援设备,遇突发情况立即停工处置。
2.质量管控
旋喷桩施工前做工艺试桩,确定参数;桩体养护后抽样检测完整性;
校正时严格按 “小步慢调” 原则,单日校正量不超 10mm,倾斜监测数据需 3 人复核,确保无误差;裂缝监测仪实时预警,数据超阈值立即暂停。
3.环境与协同
避开雨天、大风(风速>6 级)施工,防止雨水影响旋喷桩质量、大风干扰牵引精度;
与厂区协调停产窗口期,避免烟气温度变化影响筒身结构稳定性。
