一、基础工程施工
1.基坑开挖:按设计放坡开挖,控制基底标高、尺寸;土质较差时做边坡支护,坑底设置集水井、排水沟,及时排积水。
2.地基验槽:联合甲方、监理验槽,核对土质、承载力,合格后方可进入下道工序。
3.垫层施工:浇筑素混凝土垫层,抹平压光,养护至强度达标。
4.钢筋绑扎:按图纸绑扎基础底板、环梁钢筋,保证间距、保护层厚度,预埋筒身拉结筋、接地预埋板、管线套管。
5.模板支设:采用钢模、木模,支撑牢固、拼缝严密,防止漏浆、跑模。
6.混凝土浇筑:连续分层浇筑,振捣密实;顶面找平,按标高预留筒身砌筑接口。
7.养护与沉降观测:覆盖保湿养护不少于7天;基础完工后首次测量沉降、标高数据并记录。
二、筒身砌筑
(一)砌筑前期工作
1.基础顶面清理、找平,弹出烟囱中心圆、内外边线,立好皮数杆、弧度样板。
2.搭设环形双排脚手架、满堂安全网,脚手架随筒身砌筑同步向上搭设,每步满铺脚手板,护栏、挡脚板齐全,验收合格方可使用。
3.安装垂直运输系统,试运行正常。
(二)底层砌筑(起步段)
1.砖提前浇水湿润,分层错缝砌筑,上下皮竖缝相互错开。
2.底部加大砂浆饱满度,控制筒体半径、壁厚、圆度;首层重点校准中心,为全高垂直度打底。
3.按设计留置伸缩缝、沉降缝、透气孔,位置、尺寸准确。

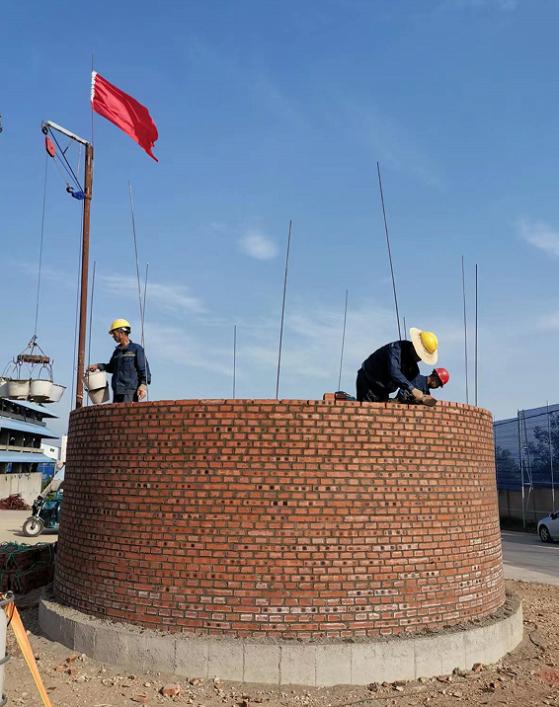

(三)筒身正常砌筑(分层向上)
1.灰缝控制:水平灰缝 8~12mm,竖向灰缝 8~12mm,砂浆饱满度≥80%,内外壁勾缝密实。
2.收分控制:60米砖烟囱按设计坡度均匀收分,每砌筑 1.2~1.5m 高度,用经纬仪、线坠复核中心、半径、垂直度;全高垂直度偏差≤H/1000,且总偏差不超 50mm。
3.组砌方式:采用梅花丁、一顺一丁砌筑,严禁通缝;筒身内外砖交错咬合,增强整体性。
4.拉结筋设置:按图纸间距预埋环形、竖向拉结钢筋,锚固长度符合要求。
5.平台、爬梯预埋:随砌筑同步预埋爬梯、休息平台、避雷支架、航标灯底座预埋铁件,位置精准,焊接牢固。
(四)顶部筒口处理
1.砌筑至顶口标高后,按设计做钢筋混凝土压顶圈梁,支模、绑筋、浇筑混凝土,振捣密实,做好顶面排水坡度,防止雨水渗入筒壁。

三、内衬、隔热层施工
1.筒身内壁清理干净,分段搭设内部作业架。
2.按设计层次施工:耐火砖内衬、隔热填充层。
3.耐火砖采用专用耐火砂浆砌筑,灰缝密实;隔热层填充饱满、连续,无空缺、下坠。
4.按图纸预留烟气检测孔、清灰孔、检修口,周边加强处理。
5.每层内衬完工后检查平整度、厚度,合格再向上施工。
四、附属结构安装
1. 爬梯、休息平台、护栏:构件统一热镀锌,焊接安装在预设预埋件上,焊缝饱满。梯步水平、扶手牢固,护栏高度、间距符合高空安全标准;所有焊口除锈,补刷防腐漆。
2. 避雷系统安装:顶口设置环形避雷带、避雷针,沿筒外壁明敷引下线,引下线与基础接地网可靠连通。严格执行防雷焊接规范:圆钢搭接≥6d,双面满焊;完工后测试接地电阻,满足设计要求。
3. 航标设施:安装航标灯、色环涂刷、警示标识,线路穿管防护,接线做好防水处理,通电试亮正常。

五、内外防腐、勾缝及外观处理
1.筒身外壁全面勾缝,修补残缺砖面、凹坑。
2.按设计涂刷外墙防腐涂料、航标色环,涂刷均匀、色泽一致,无流挂、漏涂。
3.所有钢结构件、焊缝补涂防锈漆 + 面漆,完整防腐。
