一、施工难点及注意事项
(一)核心施工难点
1.双层砌体协同砌筑精度难控:内外双层砌体需保持同心度,空气隔热层宽度需均匀一致,高空砌筑时提升机稳定性受风力影响大,垂直度与圆度易出现偏差累积。
2.耐高温性能保障难:锅炉烟气温度高且含腐蚀性成分,内衬耐火砖与砂浆的耐温匹配性要求高,若砌筑工艺不当,易出现内衬开裂、脱落,导致外筒温度超标。
3.高空砌筑安全风险高:烟囱高度达 50m,作业人员高空操作空间有限,垂直运输材料存在坠落隐患,且需避开锅炉运行高峰时段,施工窗口期紧张。
(二)关键注意事项
1.安全防护:作业人员持高空作业证、砌筑工证双证上岗,全程系双钩安全带,一端固定在提升机安全绳上,另一端固定在圈梁预埋件上;烟囱周边 25m 范围设硬质隔离区,悬挂 “高空作业、禁止入内” 警示标识;遇大风、雨天、高温立即停工,将施工人员撤离至地面安全区域;提升机每日检查制动系统,确保灵敏可靠,材料运输严禁超载。
2.质量管控:砌筑砂浆严格按配比搅拌,耐火砂浆水灰比控制在 0.4-0.5,随拌随用,存放时间不超过 2 小时;砖体砌筑前洒水湿润,避免干砖吸收砂浆水分导致粘结不牢;每道圈梁浇筑后养护 7 天,再继续上部砌筑;空气隔热层通气孔不得堵塞,确保隔热效果;防腐涂料施工前确保基面干燥,涂刷均匀无漏涂。
3.工况协同:提前与锅炉房协调,选择锅炉停炉检修时段进行基础施工与内衬砌筑,避开高温排烟时段;砌筑过程中,对已完工区域用防火帆布覆盖,防止锅炉明火烘烤;试运行期间,实时监测烟囱外壁温度,若出现局部高温,及时排查内衬是否存在裂缝。
二、竣工验收标准
1.结构安全标准
烟囱总高度 50m,垂直度偏差≤50mm;砖体砌筑砂浆饱满度≥95%,无通缝、瞎缝;圈梁混凝土强度≥C35,与砖体衔接紧密;爬梯、检修平台焊接牢固,承载力测试达标;防雷接地电阻≤4Ω。
2.耐火防腐标准

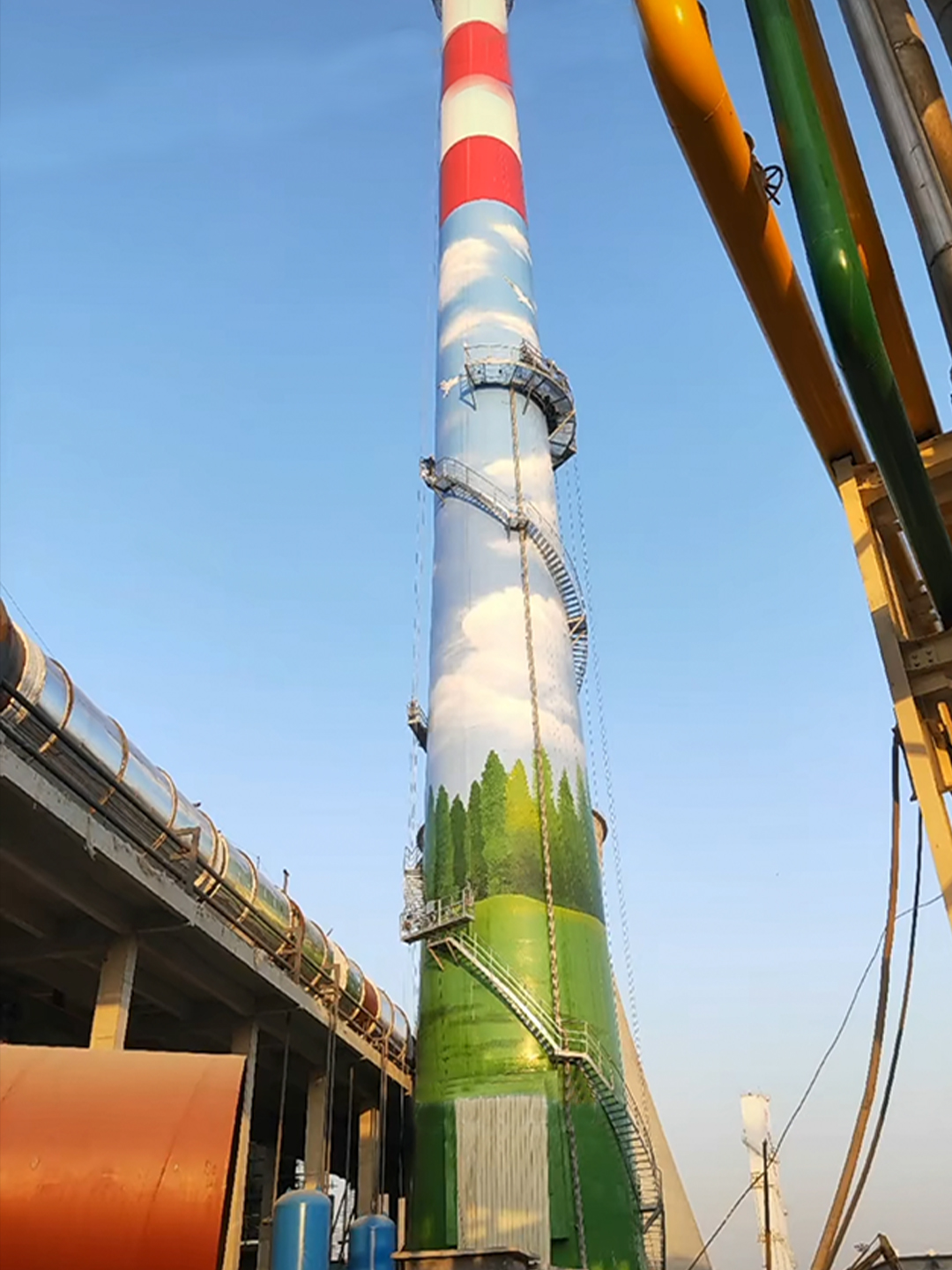

内衬耐火层耐温性能达标,经高温烟气试运行无开裂、脱落;外筒防腐涂层均匀光滑,无流挂、针孔,总干膜厚度≥200μm,附着力测试≥1 级;航标条纹清晰,水平度偏差≤2mm/m,1000m 外可清晰识别。
3.安全与合规标准
施工过程无高空坠落、物体打击等安全事故,安全作业记录(高空作业审批表、材料检测报告、施工日志)完整;排烟试运行各项指标符合《锅炉大气污染物排放标准》;竣工资料齐全,包含勘察报告、砌筑验收记录、涂层检测报告等,符合《烟囱工程施工及验收规范》《砌体结构工程施工质量验收规范》相关要求。
