随着现代农业的快速发展,玻璃温室大棚凭借其透光性好、使用寿命长、环境调控能力强等优势,逐渐成为高端种植、育苗育种、观光农业的首选设施。然而,玻璃温室的安装并非简单搭建,而是一套系统工程,涉及基础、骨架、覆盖、传动、环境控制等多个环节。本文将详细讲解玻璃温室大棚的专业安装方法,帮助从业者掌握关键施工要点
一、现场勘察与基础放线
任何温室安装的第一步都是现场勘察。施工团队需提前了解场地地形、地下管线、土壤承载力及排水方向。随后进行基础放线,依据设计图纸确定温室轮廓、立柱位置及水槽走向。放线时使用全站仪或经纬仪,确保轴线偏差控制在±5毫米以内。基础一般采用条形基础或独立点基础,常见做法为混凝土浇筑,强度等级不低于C25。预埋件必须准确埋设,包括立柱底板螺栓、水槽支撑牛腿及侧墙基础梁,所有预埋件需经二次复核方可浇筑混凝土。

二、主体骨架安装

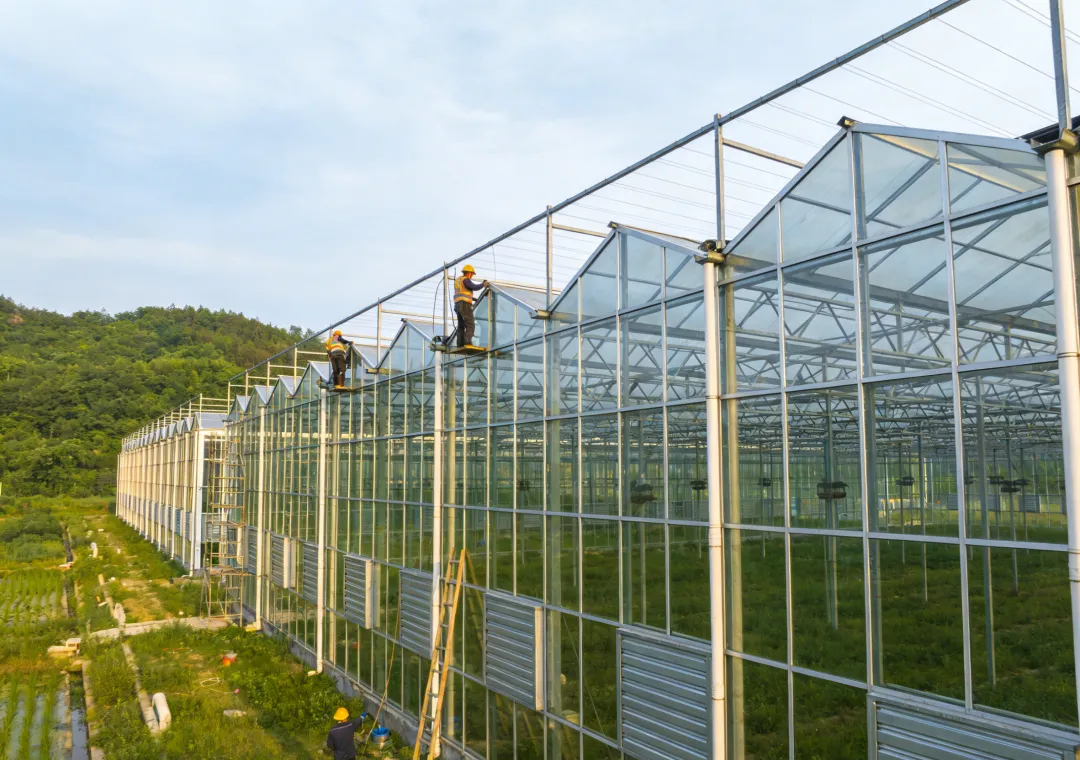

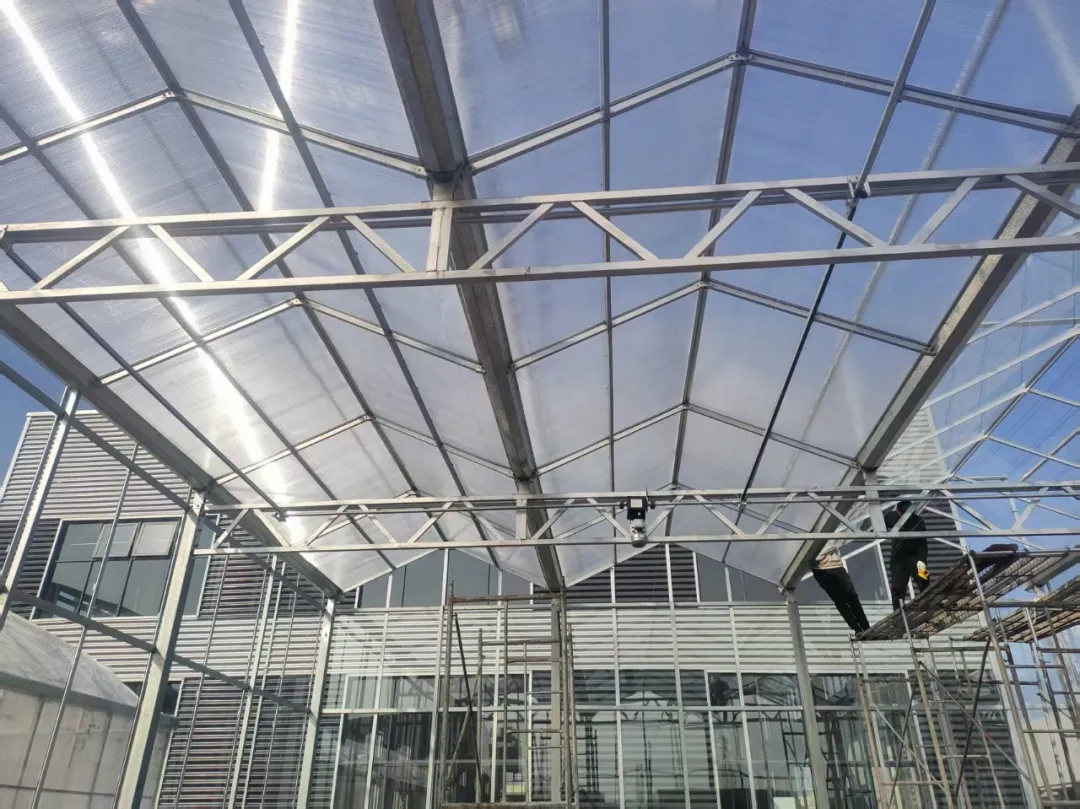

骨架是温室的“骨骼”,其安装精度直接影响后续覆盖与传动系统的可靠性。首先安装立柱,立柱垂直度偏差不得超过1/1000,相邻立柱顶面高差控制在±3毫米内。随后安装桁架梁,桁架需对拉预紧,避免变形。水槽架设在桁架之上,水槽对接处需涂抹结构密封胶并加装连接板,以防渗漏。全部钢结构连接应采用热镀锌螺栓,严禁焊接破坏镀锌层。安装过程中,每完成一个单元就应进行对角线校核,防止整体扭曲。

三、铝合金型材与玻璃覆盖系统安装

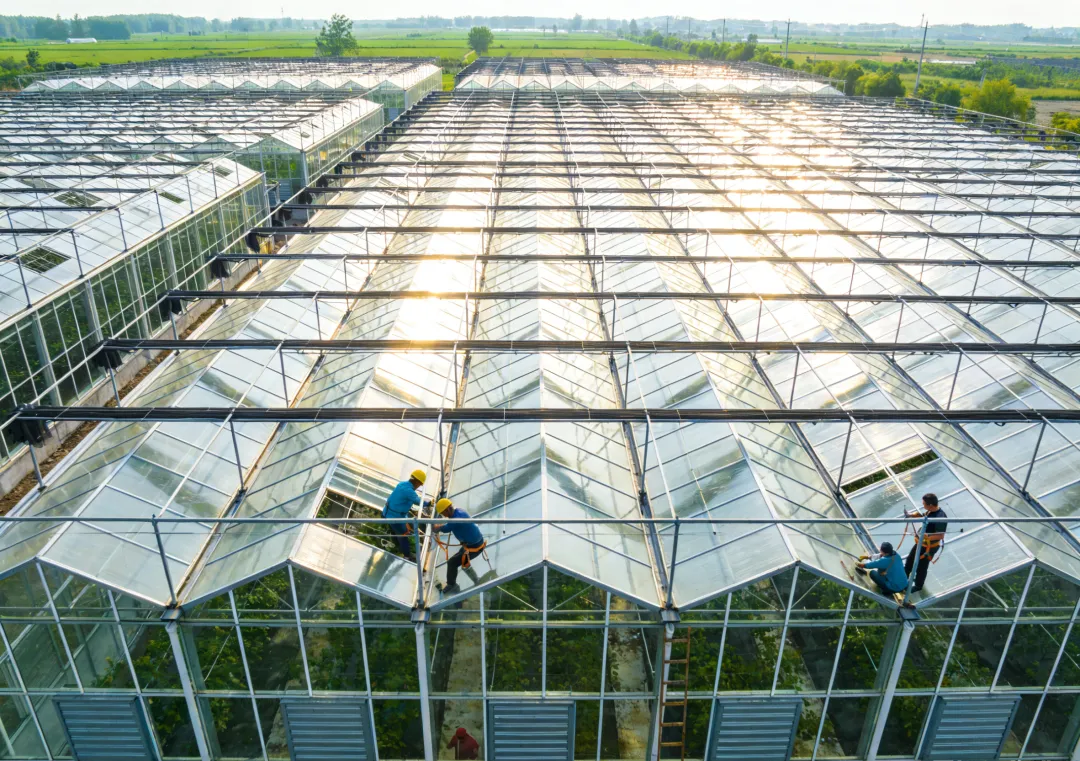

玻璃温室常用4毫米至5毫米厚浮法玻璃或钢化玻璃,透光率需大于91%。安装前,所有铝合金型材应按图纸切割并编号,型材连接处需加装三元乙丙橡胶密封条。玻璃安装顺序一般从屋面开始,自上而下进行。每块玻璃嵌入铝合金槽口后,用专用压条固定,压条螺丝间距控制在250毫米以内。玻璃与玻璃之间的缝隙填充耐候硅酮密封胶,胶缝必须饱满连续,固化前严禁淋水或受震动。侧墙玻璃安装时,应在底部预留伸缩缝,防止热胀冷缩导致炸裂。整个覆盖系统完成后,需进行淋水试验,检查有无渗漏点。

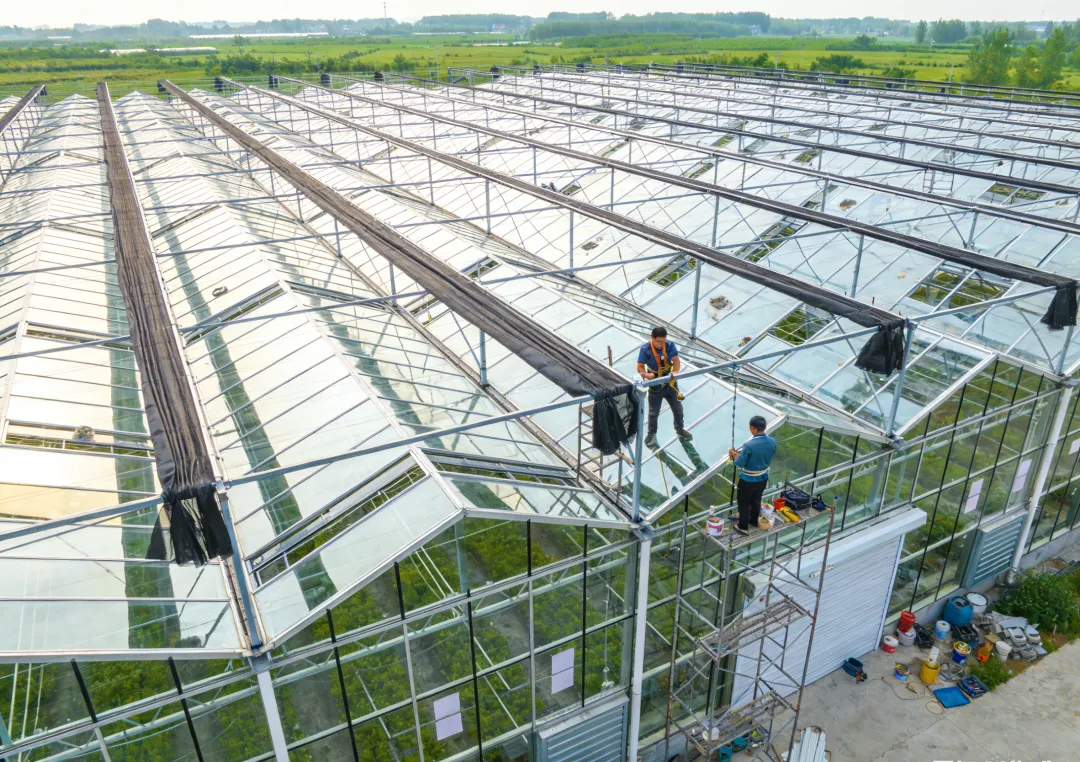

四、外遮阳与内保温系统安装现代玻璃温室普遍配置外遮阳和内保温系统。外遮阳骨架安装在温室顶部桁架上方,采用热镀锌方管焊接成网架结构。遮阳网通过钢丝绳或驱动铝型材连接,电机驱动齿轮齿条机构实现开合。安装时需保证遮阳网运行轨迹平行,无卡滞。内保温系统安装在温室内部水槽高度附近,同样采用齿轮齿条传动。保温幕布多选用无纺布复合铝箔材料,幕布搭接宽度不小于50毫米,并需加装防风夹。所有驱动电机的限位开关需反复调试,确保遮阳网或保温幕完全展开时不拉伸、完全收拢时不遮挡光照。

五、湿帘风机降温系统安装
湿帘风机是夏季降温核心设备。湿帘一般安装在温室一侧端墙,湿帘框架与墙体之间必须填充高密度海绵并打胶密封。湿帘供水系统包括上水主管、分水支管、回水槽及循环水池。上水管需安装过滤器和比例注肥器,防止杂质堵塞湿帘纸孔。风机安装在相对的另一侧端墙,风机型号根据温室换气次数计算确定,一般要求每分钟换气0.75至1.5次。风机安装时需确保扇叶与防护网间距均匀,电机接线盒做防水处理。整个系统安装后需进行试运行,检测湿帘布水均匀度及风机风量。
六、顶开窗与侧开窗系统安装自然通风离不开开窗系统。顶开窗通常采用齿轮齿条推杆式传动,电机驱动传动轴带动推杆,推杆推动窗框开启。窗框安装时需保证铰链轴线水平,开启角度达到55度以上。密封胶条需完整嵌入窗框凹槽,闭合时与天沟上沿紧密接触。侧开窗多采用卷膜式或推拉式,卷膜式需注意卷膜杆直线度,避免运行中卡膜。所有开窗电机需加装防雨罩,限位开关采用防水型。

七、环境控制设备安装
玻璃温室的大脑是环境控制系统。温度传感器、湿度传感器、光照传感器及二氧化碳传感器需均匀分布在温室内部,离地高度1.5米左右,避开风口和直射光。控制器一般安装在温室中部立柱上,控制柜需做防尘处理。所有执行设备包括风机、湿帘水泵、遮阳电机、开窗电机、循环风扇等,均应接入控制柜并设置独立空气开关。布线时强弱电分离,控制线采用屏蔽线,接地电阻小于4欧姆。系统调试阶段,逐一测试每个执行机构的手动与自动响应,设定温度、光照、湿度的阈值联动逻辑。
八、给排水与配电线路收尾最后进行配套工程。给水系统包括灌溉用水管和湿帘供水管,管道埋深不小于800毫米,穿越基础处加装钢套管。排水系统包括屋面雨水收集和室内地面排水,屋面雨水通过水槽汇集至落水管,排入指定雨水井。配电线路需穿管敷设,室外部分使用PVC或镀锌管,接头处做防水弯。所有电机设备外壳必须可靠接地,总配电箱安装漏电保护器,动作电流不大于30毫安。施工完成后绘制竣工图,标记所有管线走向及设备位置,方便后期维护。
