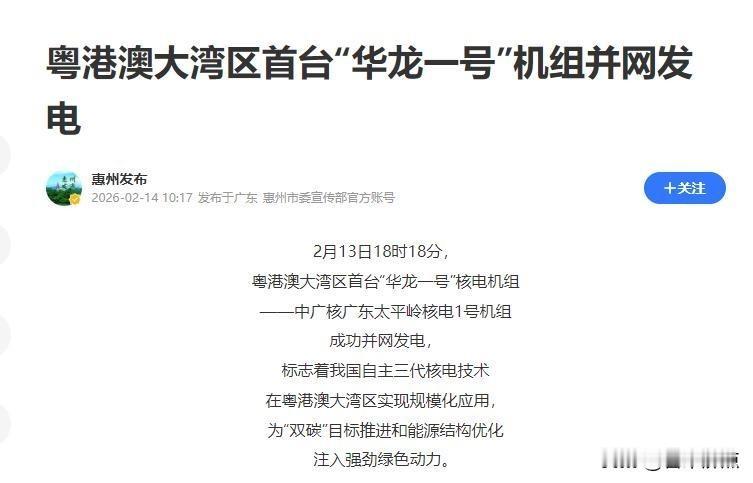

华龙一号建了41台,全球三代堆一半以上,它到底靠啥撑起来的? 最近刷到新闻说,华龙一号已经有41台在手——7个已经发电,26个正在盖,8个批下来就等开工。不是噱头,是IAEA和世界核协会2026年初公开数据里的实数。比法国EPR、美国AP1000加起来还多。 以前核电核心部件得靠进口,比如C型密封环,美国一家公司卡了快五十年,一套300万美元,年年涨价。现在江苏厂子自己做出来了,福清5号机组2015年就装上了,后面全用国产。反应堆压力容器、蒸汽发生器、全数字化控制系统,整条链都串起来了。 一台华龙一号,要对接差不多6000家厂子。光设备供货商就5400多家,从特种钢材冶炼,到精密焊接,再到现场吊装后焊缝无损检测,全闭环。这不是拼凑,是真能把螺丝钉级的零件,都按统一标准钉进同一个系统里。 福清5号机组从浇第一罐混凝土到发电,只用了68.7个月,全球三代堆里唯一一个没延期的。漳州3号机组吊穹顶,370吨,用3200吨吊车,误差几毫米——《福建日报》写了,吊完测量报告摆在那儿。 安全不是喊出来的。IAEA审了三年,结论是“无重大问题”;福清5号运行满五年,发了430多亿度电,中间没一次非计划停堆;减排二氧化碳3400万吨,按生态环境部算法,相当于种了将近3亿棵树。 巴基斯坦卡拉奇K-2、K-3两个机组都在稳定供电,阿根廷签了阿图查三号,英国布拉德韦尔B项目正在过GDA第二阶段评估。这些不是PPT里的“意向”,是中阿联合声明、英国核监管办公室(ONR)官网能查到的进度条。 法国弗拉芒维尔EPR拖了17年,审计报告直说“供应链断了、老师傅退休了、流程来回改”;美国AP1000首堆问题没扫清,NRC文件里一堆整改项。不是技术不行,是整套工程组织能力跟不上了。 中国没喊取代谁,只是福岛之后国际安全标准全提高了,我们用一条自主链、一批新工人、一套能批量复制的管理体系,把事干成了。 41台就是41个实打实的厂房、钢筋、焊点和运行记录。
