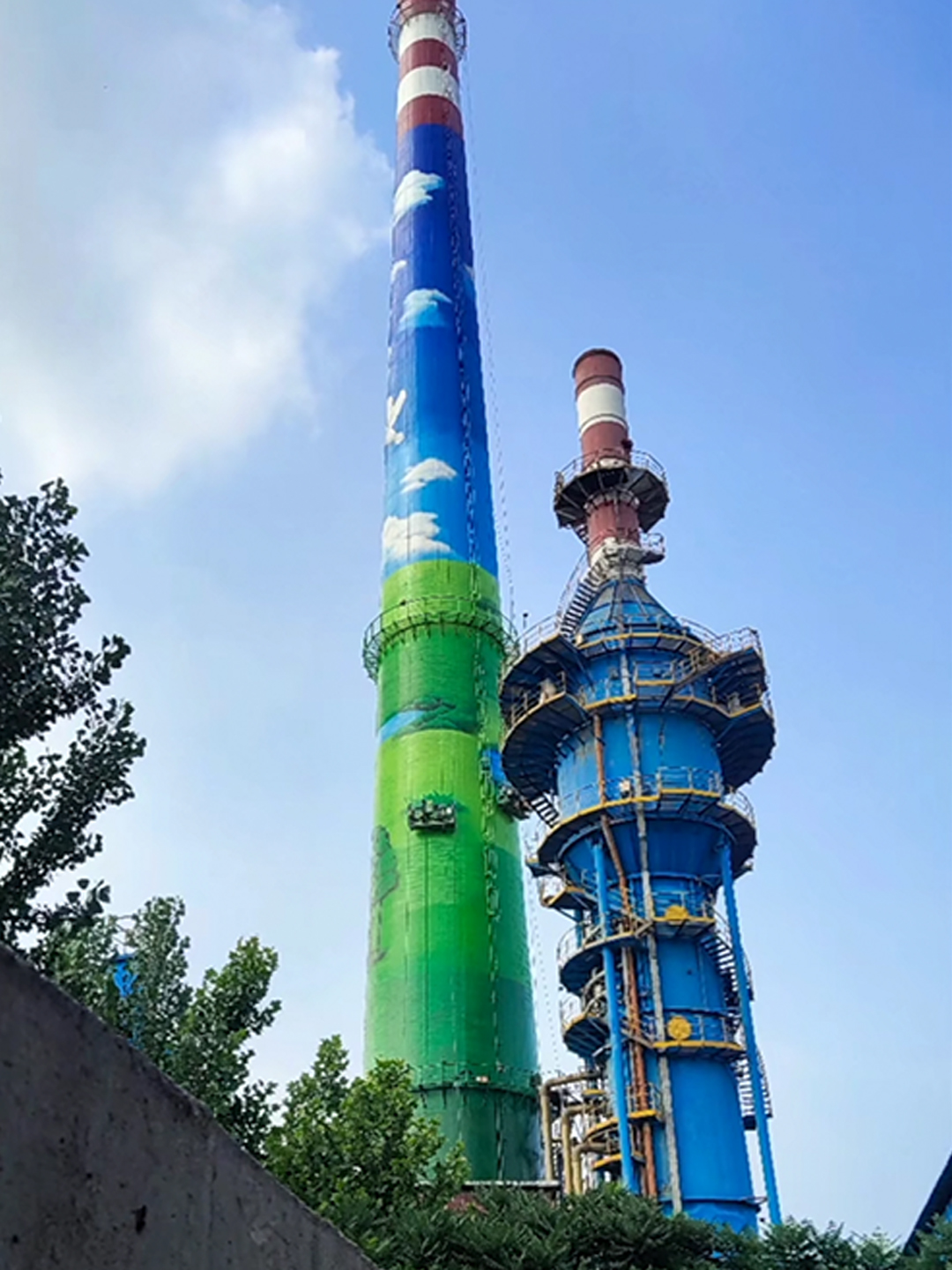

脱硫塔除锈防腐项目顺利竣工

一、施工工序(一)精细化除锈外壁及钢结构:采用高压喷砂除锈,彻底去除锈迹、氧化皮、旧涂层,达到 Sa2.5 级标准;内壁

一、施工工序

(一)精细化除锈

外壁及钢结构:采用高压喷砂除锈,彻底去除锈迹、氧化皮、旧涂层,达到 Sa2.5 级标准;

内壁:采用机械打磨 + 化学除油工艺,去除基面油污、浮尘,确保粗糙度达到 50-80μm,满足衬胶施工要求;

焊缝、边角部位:采用手工角磨机补磨,避免出现除锈盲区。

(二)分区域防腐涂装

内壁防腐:基面干燥后,涂刷乙烯基酯树脂底涂,粘贴玻璃纤维布增强层,再刮涂鳞片胶泥,固化后打磨平整,确保表面光滑无气泡;喷淋层、除雾器支架等易冲刷部位,额外涂刷 1 遍耐磨胶泥,增强抗冲刷能力。

外壁及钢结构防腐:除锈后 4 小时内涂刷环氧富锌底漆,固化 24 小时后涂刷环氧云铁中涂,最后喷涂聚脲面漆,该面漆具备优异的耐候性与抗腐蚀能力,可耐受长期酸雨冲刷与湿热侵蚀;爬梯、平台、法兰连接处采用毛刷手工补涂,确保防腐无死角。

(三)细节密封处理

对塔体法兰连接缝、管道进出口、爬梯焊接处等部位,采用聚硫密封胶嵌缝,外层涂刷防腐面漆覆盖,形成密封防护层,防止腐蚀性介质渗入。

(四)养护与验收测试

整体施工完成后,进行 7 天封闭养护;养护期满后,开展多项性能测试:

外观检测:涂层表面平整光滑,无流挂、针孔、开裂,色泽均匀一致;

厚度检测:用涂层测厚仪抽检,内壁鳞片胶泥厚度偏差≤±0.2mm,外壁涂层总厚度≥330μm;

附着力检测:划格法测试附着力≥1 级,无整片脱落现象;

密封性测试:塔内充入压缩空气,保压 24 小时无泄漏。

测试达标后,拆除脚手架与隔离设施,清理施工废料,恢复脱硫塔正常运行。

二、施工难点及注意事项

(一)核心施工难点

1.有限空间作业风险高:脱硫塔内部空间狭窄、通风条件差,有毒有害气体易积聚,且存在高空坠落、物体打击等隐患,施工安全管控难度大。

2.腐蚀介质复杂防护难度大:塔内同时存在酸性浆液浸泡、烟气冲刷、干湿交替等多重腐蚀作用,普通防腐材料易失效,需精准匹配耐酸碱、抗冲刷的专用材料。

3.复杂结构涂装精度难控:塔内喷淋层、除雾器等部件结构复杂,阴阳角、焊缝等部位易出现漏涂,影响整体防腐效果。

(二)关键注意事项

1.安全防护

严格执行有限空间作业 “先通风、再检测、后作业” 原则,每 2 小时检测一次塔内气体浓度;作业人员实行 “双人双监护” 制度,外部设置专职监护人员,配备救生绳、急救箱等应急物资;遇气体浓度超标、停电等突发情况,立即启动应急撤离预案。

高空作业人员持双证上岗,全程系双钩安全带;喷砂作业时佩戴防尘面具,防止矽尘危害;涂料搅拌与喷涂时,加强通风,避免挥发性气体积聚。

2.质量管控

除锈质量必须达到 Sa2.5 级,每区域除锈完成后经监理验收合格方可进入下道工序;防腐材料严格按配比搅拌,鳞片胶泥搅拌时间≥10 分钟,确保无颗粒;涂刷时遵循 “薄涂多遍” 原则,避免一次涂厚导致流挂;养护期间严禁人员入塔、重物碰撞,防止涂层受损。

3.工况协同

提前与生产部门协调停机窗口期,避开生产高峰;施工前对塔内管路、阀门进行盲板封堵,防止浆液倒流污染施工基面;恢复运行前,对塔内残留涂料、废料进行彻底清理,避免污染脱硫浆液。
