昆明网民咨询昆石高速改扩建工程目前什么进度❓何时开工❓❓ 近日网民通过人民网领

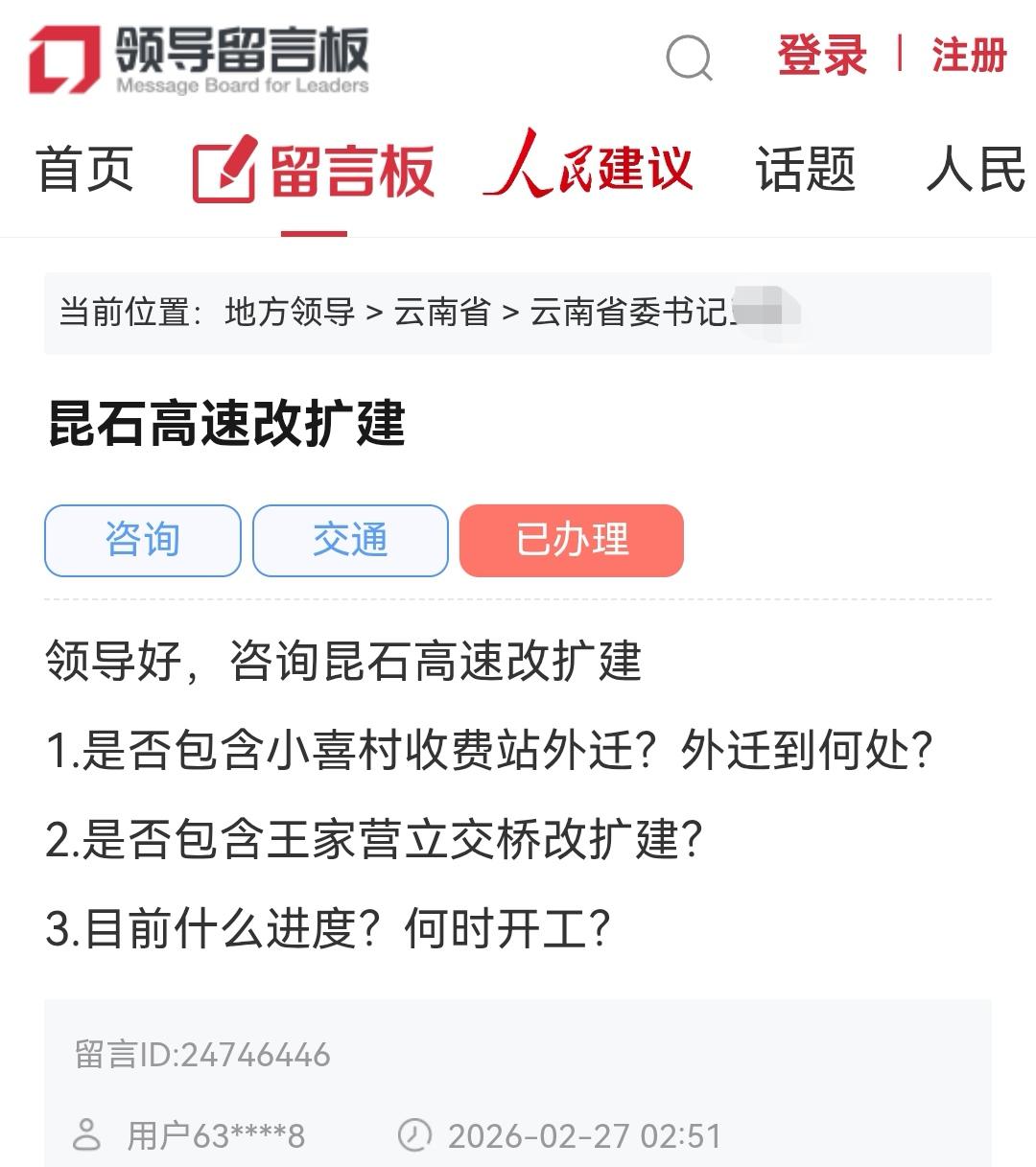

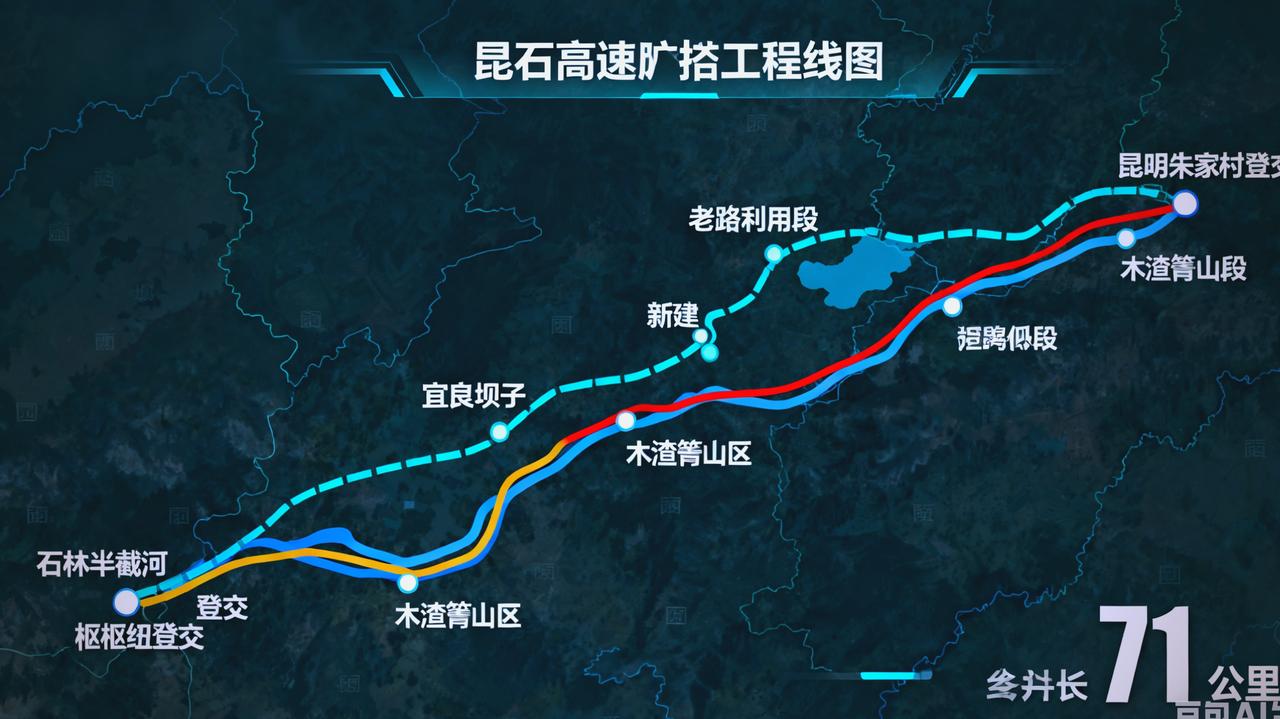

昆明网民咨询昆石高速改扩建工程目前什么进度❓何时开工❓❓ 近日网民通过人民网领导留言板给云南省委书记书记留言: ✍📩📨昆石高速改扩建🚧 领导好,咨询昆石高速改扩建 1.是否包含小喜村收费站外迁?外迁到何处? 2.是否包含王家营立交桥改扩建? 3.目前什么进度?何时开工? 2026-03-17 19:00 📢📢📢云南省交通运输厅官方回复 初件市交运局回复中明确该事项由省级部门牵头开展,建议转省级相关部门 信访调查核实情况 厅综合建设处接到信访办理件后,组织云南交投集团对问题进行梳理与核实,并通过电话向信访人庞XX逐一进行了回复,信访人对办理结果表示满意。 (一)问题1“昆石高速扩建是否包含小喜村外迁?外迁到何处?” 昆石高速公路改扩建方案小喜村收费站向石林方向移位1.3Km,在小石坝既有国道G320跨线桥附近,新位置小喜村收费站增加了相应车道满足扩容通行需要。 (二)问题2“是否包含王家营立交桥改扩建?” 昆石高速改扩建包含王家营立交改扩建,改扩建后的王家营立交由单喇叭立交改建为双喇叭立交。其一是满足石昆高速改扩建扩容需要,其二是解决既有王家营立交与石龙路平面交叉交通拥堵、通行能力不足问题。新建双喇叭立交,将王家营立交与石龙路的平面交叉改为立体交叉,提高通行能力。 (三)问题3“目前什么进度?何时开工?” 截至目前,昆石高速扩建工程可行性研究报告已获批复,初步设计已获批,先行工程获得施工图批复,各项支撑性文件正在按计划推进审批。现已按计划启动了先行工程,目前正在进行配套临时工程的相关工作。全线正式开工时间待全线正式用地批复后,项目建设单位将积极推进相关工作,预计2026年年底开工建设。 昆石高速改扩建 昆石高速改扩建
