越南这次真是把"反复无常"演绎到了极致!日本驻越大使直接摊牌,百亿美元的宁顺2号

越南这次真是把"反复无常"演绎到了极致!日本驻越大使直接摊牌,百亿美元的宁顺2号核电站项目,日本不陪着玩了。这事儿真不怪日本不讲义气,纯属越南自己作死。

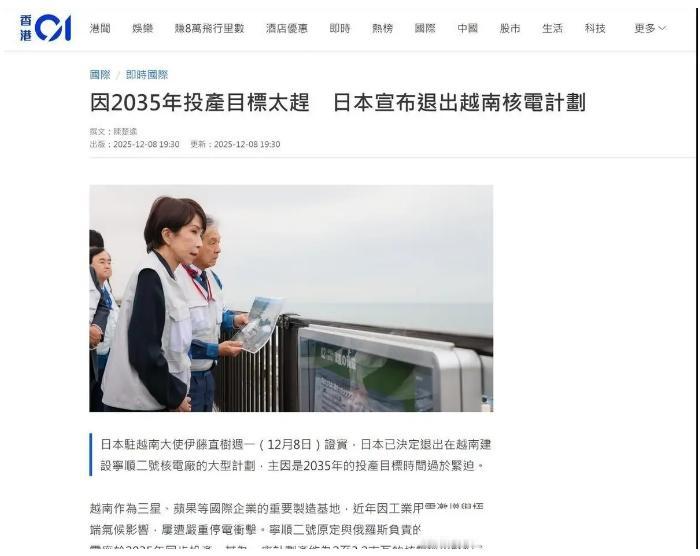

早在2025年12月8日,日本驻越南大使伊藤直树在河内接受路透社采访时,说了一句让越南人心凉半截的话:"日本目前没有实施宁顺2号核电站项目的计划。"翻译成人话就是:这活儿我们不干了,你们另请高明吧。

理由听起来很官方——工期过于紧凑。但稍微了解一下这个项目的来龙去脉,你就会发现,日本这是被越南折腾了十几年,终于忍无可忍了。

这事得从2009年说起。那时候越南雄心勃勃要搞核电,把宁顺省规划成了核电基地,一口气要建两座核电站。宁顺1号交给俄罗斯,宁顺2号交给日本,总装机容量加起来接近500万千瓦,总投资超过百亿美元。2010年双方正式签了合同,原计划2020年就能并网发电。

日本这边也是真心实意想干。为了这个项目,日本国际原子能开发公司花了2600万美元做可行性研究,还帮越南培训了1000名核电技术人员,融资、保险、技术转让,样样都安排得明明白白。2013年可行性研究报告出来了,倾向采用日本的压水堆技术,一切看起来都在正轨上。

结果呢?2016年11月,越南国会突然投票,以"预算紧张、安全担忧、电力需求不足"为由,把两个核电站项目全给叫停了,而且是无限期搁置。日本那边前期投入的钱、人力、时间,瞬间打了水漂。你说气不气人?

这一搁就是整整八年。八年间,日本没说什么,越南也没当回事,好像这个项目从来没存在过一样。

可到了2023年,越南突然发现不行了——没电了。那年夏天,越南北部遭遇极端高温,水库干到死水位,电网一下子缺了4350兆瓦。北宁、北江这些制造业重镇,三星、富士康、佳能的工厂轮流拉闸限电,有的工厂直接"开三停四",世界银行估计那场电荒造成了几十亿美元的损失。

2024年更夸张,北部电网高峰缺口达到4500兆瓦,相当于全国总负荷的12%。越南总理年初还拍胸脯说不会缺电,结果5月份就要求富士康砍掉30%的用电量,韩国半导体投资直接搁置,英特尔的扩张计划也黄了。

电荒一年比一年严重,越南这才慌了。2024年11月,越南国会又投票了——这次不是叫停,是重启。宁顺1号、宁顺2号,全都给我恢复,俄罗斯、日本,你们都回来吧。

你看,这操作是不是很熟悉?想用你的时候笑脸相迎,不想用的时候一脚踢开,现在缺电了又想把人请回来。国际合作哪有这么玩的?

但更离谱的还在后面。重启就重启吧,越南还提了一个让日本人目瞪口呆的要求:宁顺2号必须在2035年之前投产发电。甚至有消息说,越南内部还讨论过"五年建成"的激进方案,要赶在2030年底完工献礼。

核电站是什么工程?从设计、审批、建设到调试,正常周期十年起步,这还是一切顺利的情况下。越南2024年底才决定重启,2025年才开始重新谈,要求2035年就发电,满打满算不到十年。而且日本福岛核事故之后,核安全标准大幅提高,审批流程更严,这个工期根本不现实。

日本方面私下评估后给出的结论是:最快2036年才能启动建设,真正投产可能要拖到2040年。跟越南要求的2035年差了整整五年。双方11月谈了好几次,越方寸步不让,日方也不肯松口,最后日本大使直接公开宣布退出。

当然,工期只是摆在台面上的理由。日本心里还有别的疙瘩。福岛核事故之后,日本核电产业本身就在衰退,东芝因为核电业务巨亏差点破产,后来直接把核电部门卖了,现在连能拿得出手的成熟反应堆型号都没有。让日本去海外建核电站,确实有点力不从心。

还有一层,越南最近在别的事情上也得罪了日本。越南政府计划从2030年起全面禁止河内市中心的内燃机摩托车,而日本品牌占据了越南摩托车市场80%的份额。这一刀下去,本田、雅马哈这些日本企业损失惨重。经贸摩擦叠加核电分歧,日本干脆就不陪了。

日本退出之后,越南急着找下家。韩国电力公司表现积极,法国和美国也表示有兴趣。但问题是,换了新伙伴,一切又得从头谈、从头评估,工期只会更拖。2035年发电的目标,现在看来更像是一个遥不可及的梦。

说到底,这事儿就是越南自己折腾出来的。2016年说不要就不要,2024年说要就要,还要人家按你的时间表赶工。核电站不是买家电,今天下单明天送货,这是涉及上百亿美元投资、十几年建设周期的超级工程。合作伙伴之间最基本的信任和尊重,越南似乎一直没搞明白。

反复无常的代价,最终还是得越南自己买单。电荒还在继续,工厂还在限电,而核电梦,又被自己亲手推远了好几年。
