水包砂外墙施工工艺

水包砂外墙施工工艺

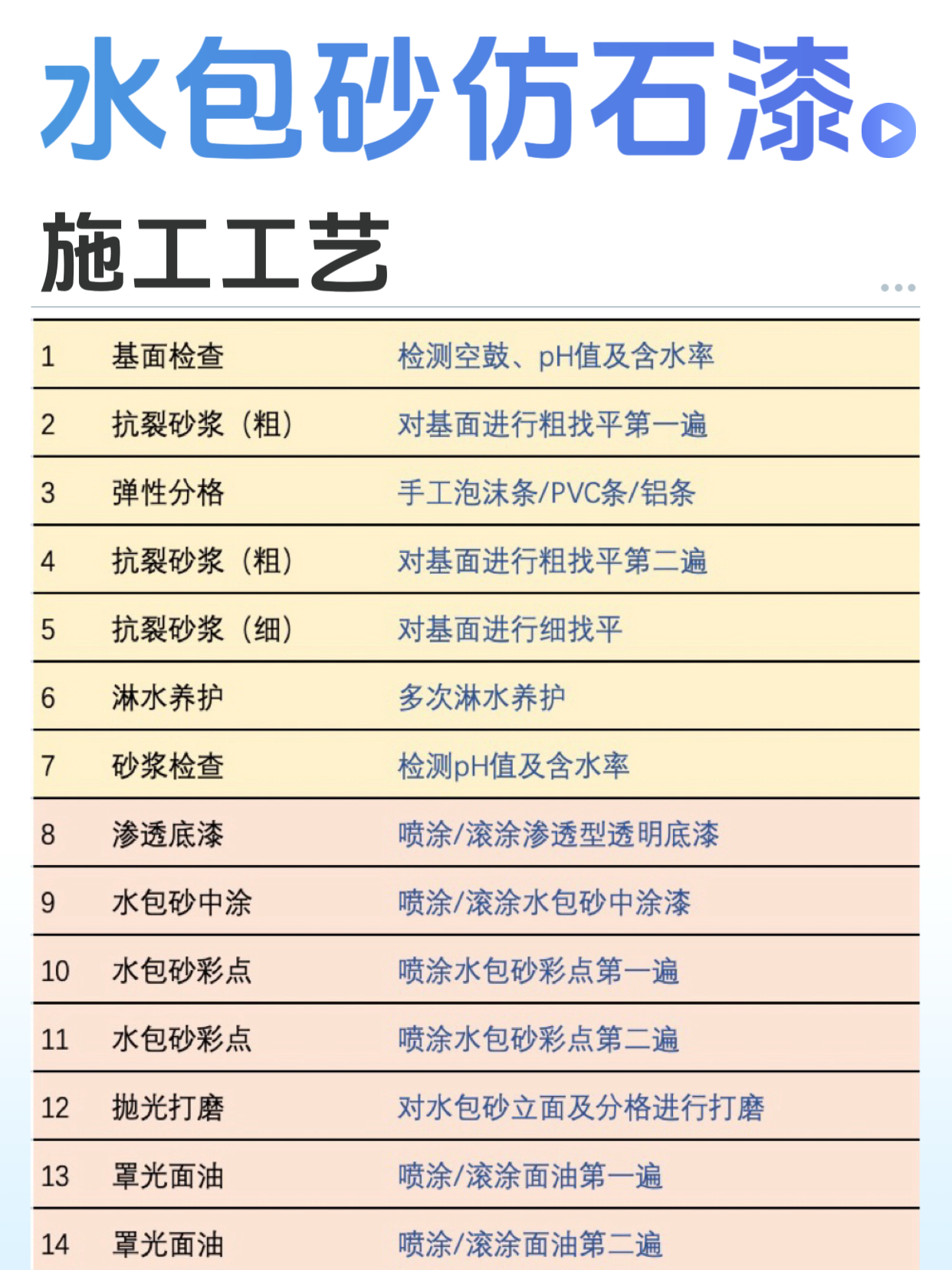

水包砂外墙施工工艺

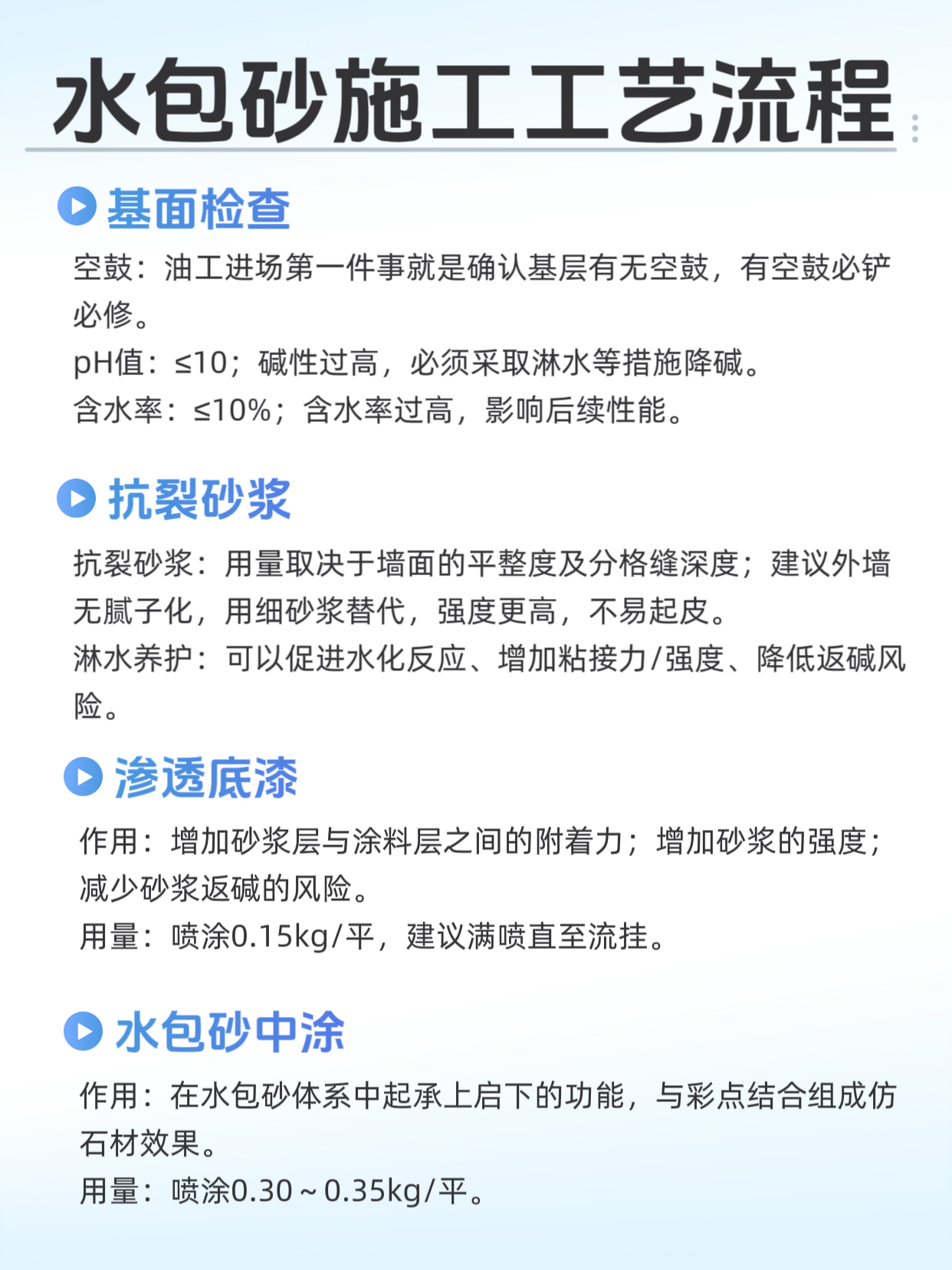

1、基面检查:
检查空鼓、pH值及含水率。
要求基层无空鼓,有空鼓必修必铲;pH值不大于10;含水率不大于10%。
2、批涂抗裂砂浆:
分多次批涂,前道使用填充砂浆,最后一道使用找平砂浆。
倡导无腻子化,用细砂浆替代,强度更高,后期不易起皮。
3、弹线分格:
根据设计或业主需求,弹线分格,优选手工泡沫条,其次PVC和铝条。
4、淋水养护+砂浆检查:
促进水化反应、增加粘接力/强度、降低返碱的风险。
要求:多次淋水,对砂浆层进行充分养护;检测pH值不大于10,含水率不大于10%。
5、喷涂渗透底漆
喷涂渗透型透明底漆,用量0.15kg/平,建议满喷直至流挂,让砂浆层充分吸收底漆。
6、喷涂水包砂中涂
喷涂水包砂中涂漆,用量0.30〜0.35kg/平,必须喷涂均匀,确保无漏底。

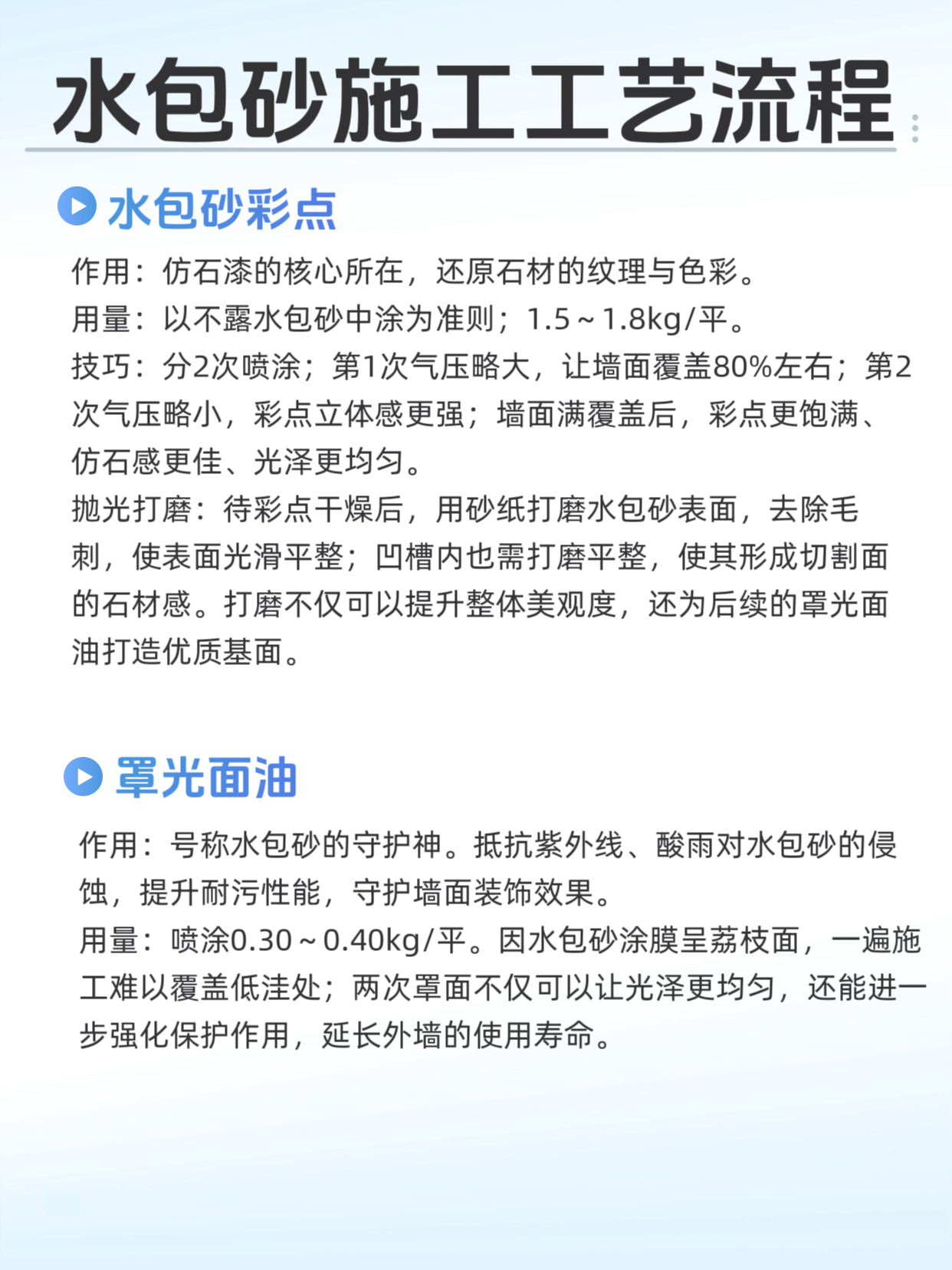

7、喷涂水包砂彩点
喷涂水包砂彩点,用量1.50〜1.80kg/平;以不露水包砂中涂为基本原则;分2次喷涂效果更佳,喷涂要均匀,避免脚手架印,确保墙面满覆盖。
8、抛光打磨
待干燥后,用砂纸打磨水包砂表面和分格凹槽,去除毛刺,打磨平整。
9、罩光面油
喷涂或滚涂罩光面油,用量0.30〜0.40kg/平,确保施工均匀。
因水平有限,文中/图中难免有错误,请见谅。
一个从业20余载的涂料工程师,曾参与仿石漆行标编制,欢迎交流。
