一、施工方案
(一)安全防护与现场准备
在施工区域设置硬质隔离围挡,划分作业区、材料堆放区、打磨除锈区;对厂房内设备、成品、地面铺设防护帆布 / 塑料膜,防止除锈铁屑、涂料滴落污染;高空作业区域下方设置安全警示带,禁止非施工人员进入。

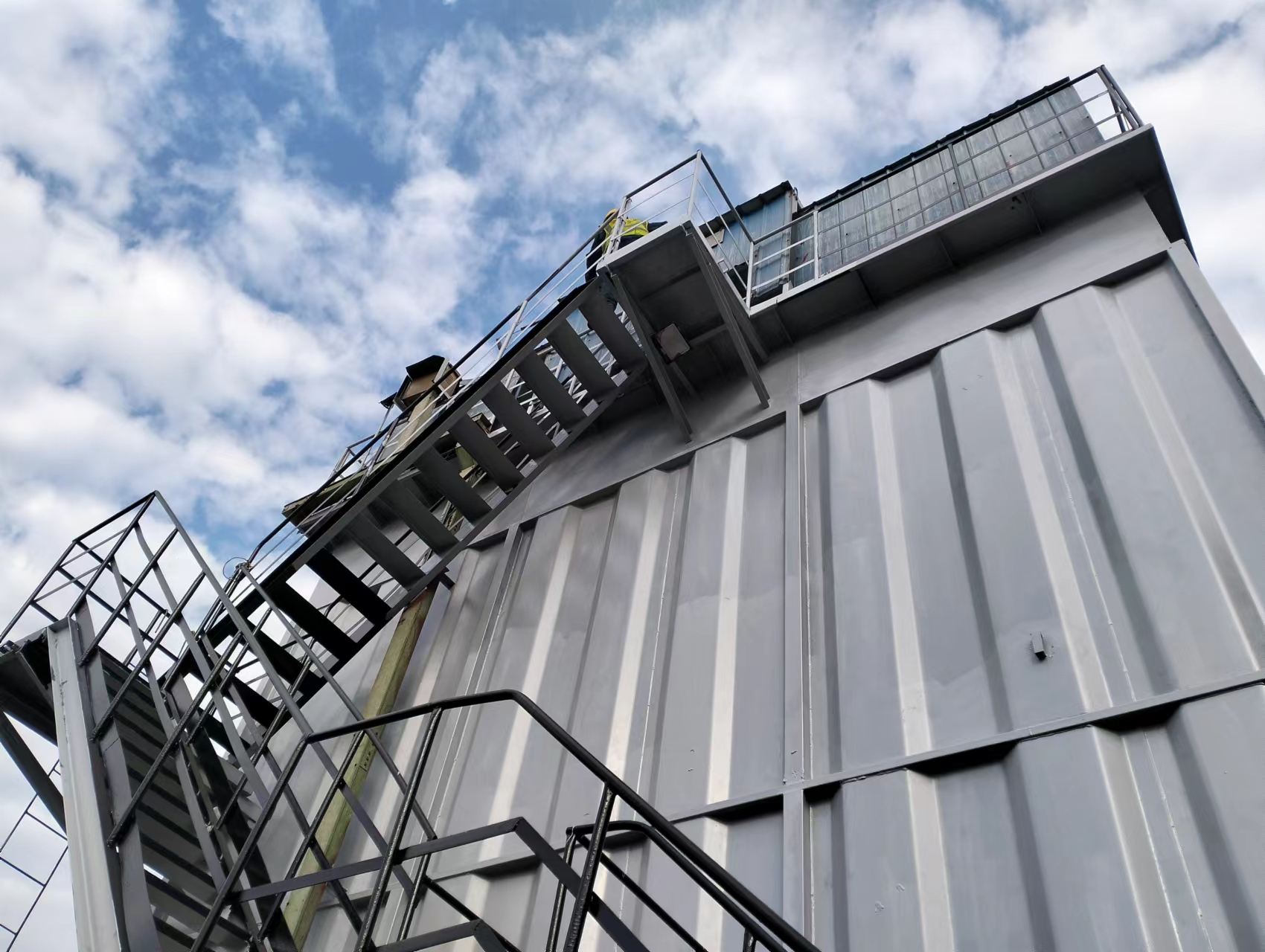

搭设脚手架或启用高空作业车,确保作业平台牢固防滑;脚手架外侧挂密目安全网,作业人员全程系挂双钩安全绳,工具放入防坠工具袋;对电焊机、喷涂设备等电气设备做好接地保护,避免漏电事故;遇大风(风速≥6 级)、雨雪、高温(≥35℃)天气,立即停止室外高空作业。
除锈、涂装作业前,清理钢结构表面油污、粉尘,采用专用清洗剂去除油污,确保基面洁净。
(二)施工工序
1.基层全面处理
重度锈蚀构件处理:采用喷砂除锈工艺,控制喷砂压力 0.5-0.7MPa,彻底清除铁锈、氧化皮、旧涂层,达到 Sa2.5 级标准(表面呈均匀金属光泽,无可见锈蚀、油污);喷砂后 4 小时内必须涂刷底漆,防止二次返锈。
轻度锈蚀构件处理:采用角磨机搭配钢丝刷进行机械除锈,达到 St3 级标准(表面无可见油脂和污垢,无附着不牢的氧化皮、铁锈);对局部凹陷、焊缝余高部位,用环氧腻子找平,打磨光滑。
基面清洁:除锈后用压缩空气吹净表面浮尘,确保基面无杂质、干燥(含水率≤8%),满足涂装要求。
2.分层涂装施工
底漆施工:根据构件类型选用喷涂或刷涂工艺,高空大面积构件采用高压无气喷涂,边角、焊缝等隐蔽部位用毛刷补涂;确保底漆均匀覆盖,无漏涂、露底现象;环氧富锌底漆干膜厚度控制在 60-80μm,环氧防锈底漆干膜厚度控制在 50-70μm。
中涂施工:待底漆完全固化后,喷涂环氧云铁中涂漆,增强涂层屏蔽性与抗腐蚀能力;干膜厚度控制在 80-100μm;中涂漆干燥后,用细砂纸轻轻打磨表面颗粒,提升与面漆的附着力。
面漆施工:采用 “喷涂为主、刷涂为辅” 的方式施工,确保面漆色泽均匀一致,无流挂、针孔、橘皮等缺陷;对厂房钢结构的安全警示部位(如吊车梁边缘、支撑柱醒目位置),涂刷黄黑相间警示色,警示条宽度均匀、边缘整齐;面漆干膜厚度控制在 60-80μm,总干膜厚度满足设计要求。
3.工序自检与成品保护
每道涂层施工完成后,班组自检厚度、附着力;全部涂装完成后,用干膜测厚仪检测总厚度,确保 90% 以上测点达标;采用划格法检测涂层附着力,漆膜脱落面积≤5% 为合格。 面漆固化期间,禁止在钢结构周边进行动火作业、重物碰撞;对已涂装构件做好标识,防止人为损坏。
二、 关键注意事项
高空作业时,高空作业车需支腿牢固,与厂房墙体保持安全距离;脚手架搭设需符合规范,严禁超载堆放材料。
喷砂除锈作业时,作业人员需佩戴防尘面罩与护目镜,防止粉尘吸入与砂粒飞溅伤人;喷砂区域需设置围挡,避免砂粒扩散污染。
涂料及稀释剂属于易燃易爆物品,需单独存放于阴凉通风处,远离火源;施工现场配备灭火器等消防器材,严禁明火作业。
