烟囱爬梯防腐刷漆项目圆满竣工 刷漆防腐护爬梯

一、安全防护与现场准备在烟囱底部周边20 米范围设置硬质警戒区,悬挂 “高空防腐作业 禁止入内” 警示标识,安排专人 2

一、安全防护与现场准备

在烟囱底部周边20 米范围设置硬质警戒区,悬挂 “高空防腐作业 禁止入内” 警示标识,安排专人 24 小时监护;对警戒区内的设备、地面铺设防火阻燃帆布,防止除锈铁屑、涂料滴落造成损伤。

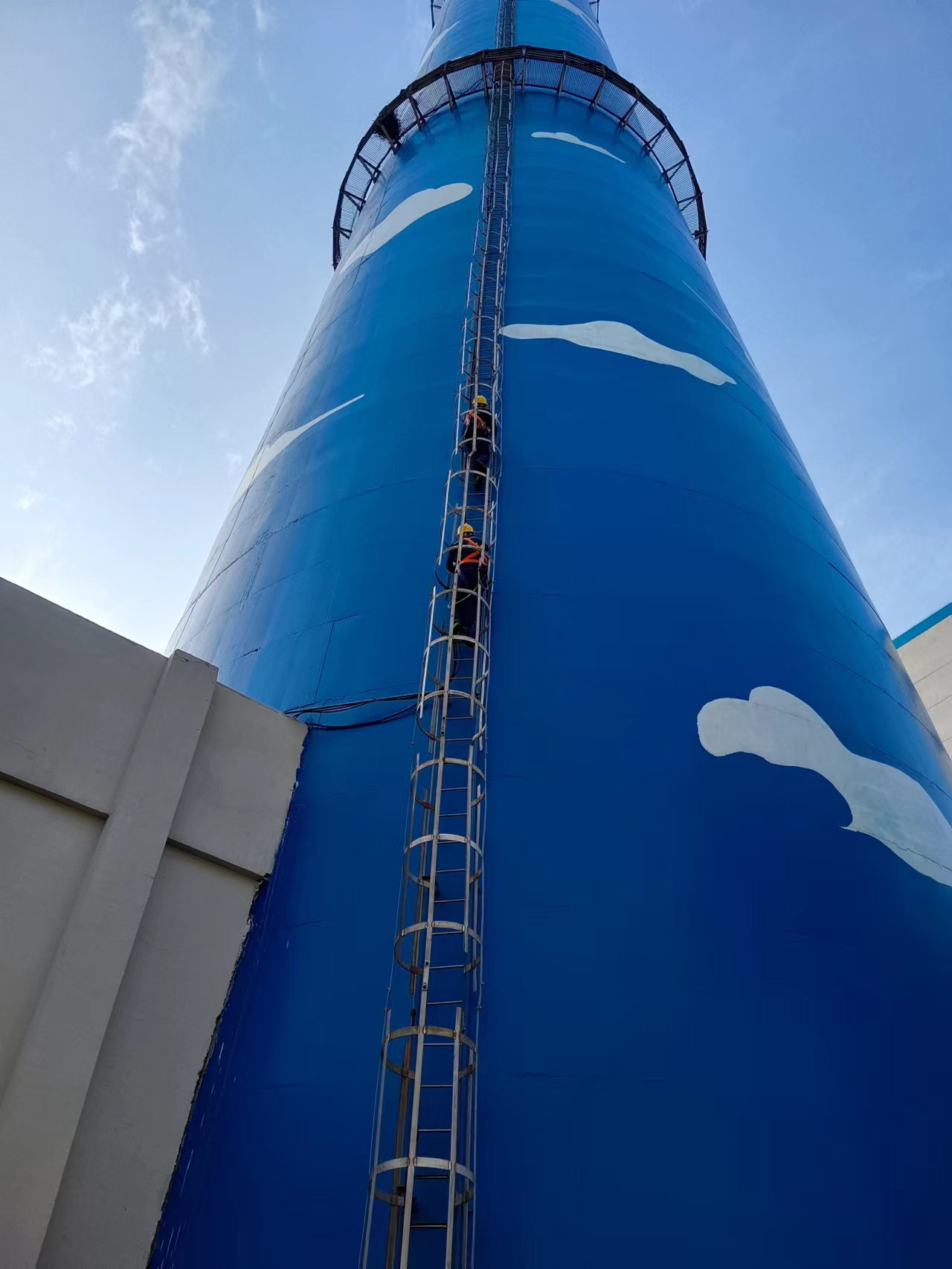

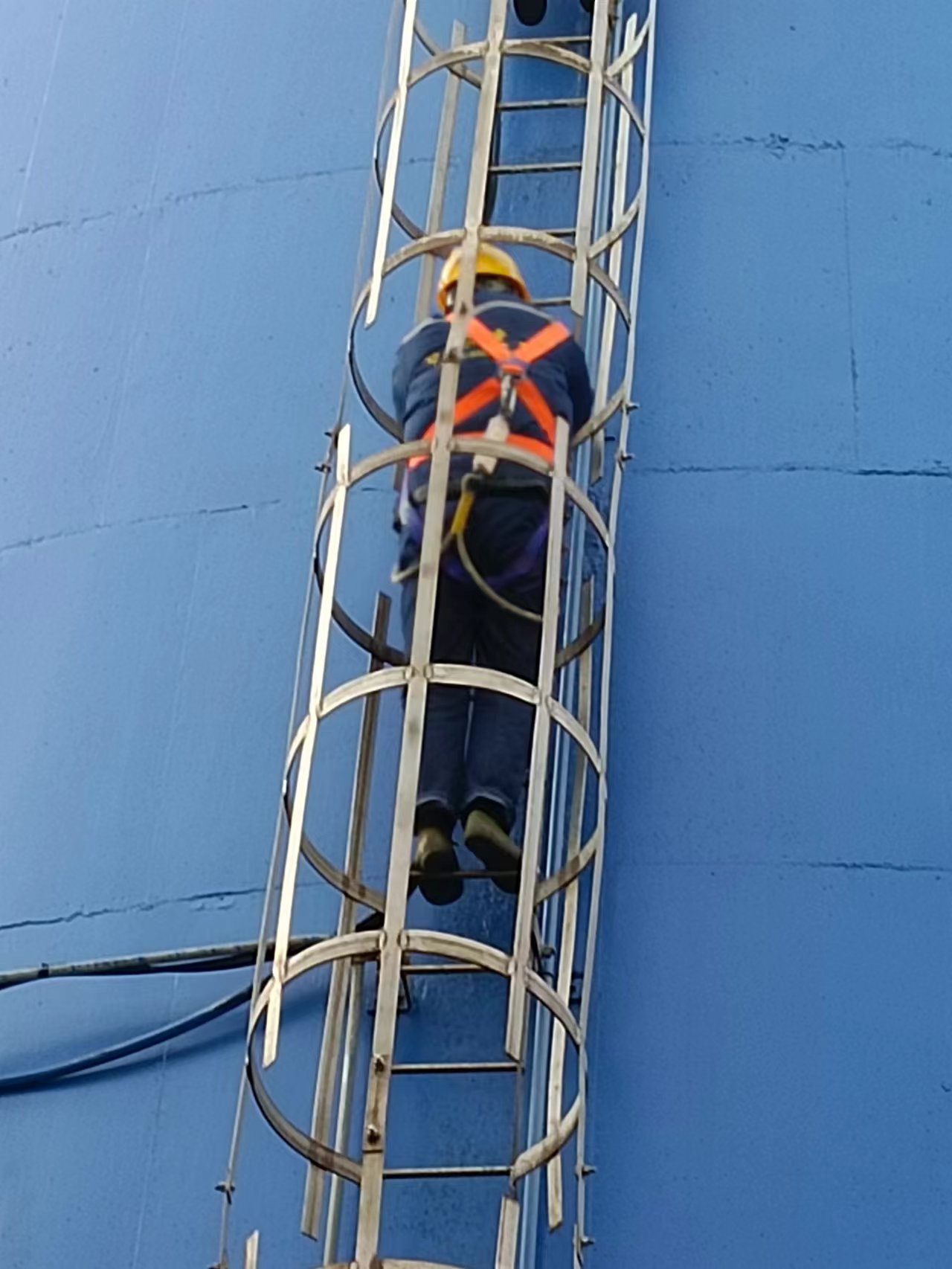

作业人员全程系挂双钩安全绳,安全绳上端固定在烟囱顶口牢固的预埋件上,做到 “高挂低用”;随身携带的工具必须放入防坠工具袋,严禁高空抛掷。

遇大风(风速≥6 级)、雨雪、高温(≥35℃)天气,立即停止高空作业;雷雨天气严禁在爬梯上作业,防止雷击。

二、施工工序

(一)基层全面处理

重度锈蚀区域处理:采用角磨机搭配钢丝刷,彻底清除杆件表面的铁锈、氧化皮、旧涂层及油污,达到 St3 级标准(表面无可见油脂和污垢,无附着不牢的氧化皮、铁锈);对焊缝锈蚀开裂部位,先进行补焊加固,焊后打磨焊缝至平顺;对松动的连接螺栓,先除锈再紧固,加装防松垫片,锈蚀严重的螺栓直接更换。

轻度锈蚀区域处理:采用钢丝刷 + 铲刀人工除锈,清除表面浮锈和粉化涂层,确保基面洁净干燥。 除锈完成后,需在4 小时内涂刷底漆,防止金属表面二次返锈。

(二)分层防腐涂装施工

底漆施工:采用滚筒或毛刷均匀涂刷环氧富锌底漆,重点涂刷焊缝、螺栓连接处、杆件边角等易腐蚀部位,确保底漆完全覆盖基面,无漏涂、露底现象;底漆干膜厚度控制在 60-80μm,固化后检查漆膜完整性,对漏涂部位及时补涂。

中涂施工:待底漆完全固化后,涂刷环氧云铁中涂漆,增强涂层厚度与屏蔽腐蚀介质的能力,干膜厚度控制在 60-80μm;中涂漆干燥后,用细砂纸轻轻打磨表面颗粒和流痕,提升与面漆的附着力。

面漆施工:采用毛刷或小型喷涂机涂刷聚氨酯耐候面漆,确保色泽均匀一致,无流挂、针孔、橘皮等缺陷;对爬梯踏步、扶手等高频接触部位,可适当增加面漆涂刷遍数,提升耐磨性;面漆干膜厚度控制在 60-80μm,总干膜厚度≥200μm。 涂装过程中,对爬梯与烟囱筒壁连接的预埋件部位,需涂刷到位,确保密封严密,防止雨水渗入预埋件引发锈蚀。

(三)工序自检与成品保护

每道涂层施工完成后,班组自检厚度、附着力;全部涂装完成后,采用干膜测厚仪检测总厚度,确保 90% 以上测点达到设计要求;采用划格法检测涂层附着力,漆膜脱落面积≤5% 为合格。 面漆固化期间,禁止人员攀爬爬梯,防止踩踏损伤漆膜;固化完成后,清理施工现场废弃物,拆除警戒标识。

三、 关键注意事项

高空作业时,安全绳必须独立固定,严禁与爬梯杆件捆绑;作业人员需定期轮换,避免长时间高空作业引发疲劳。

涂装作业时,需保持通风良好,作业人员佩戴防毒面罩,防止涂料挥发性气体中毒;施工现场严禁明火,配备灭火器等消防器材。

爬梯防腐施工期间,需同步检查烟囱航空障碍灯、避雷带等附属设施,若发现损坏及时告知甲方处理。
