一、基层处理
1.清灰除腐:高压水冲净积灰、酸性残留物;碱性液中和后清水冲洗。
2.剔除疏松:人工 + 机械铲除空鼓、起壳、酥松层至坚实基层;裂缝开V型槽。
3.打磨清洁:角磨机打磨基层,压缩空气吹净粉尘;钢烟囱喷砂除锈达标。
4.干燥处理:自然风干或热风烘干,确保含水率≤8%。
二、缺陷分级修复
1. 裂缝处理
微裂缝:表面清理→刷环氧封闭胶→刮涂抹平养护。
中裂缝:V 型槽清理→刷界面剂→灌注环氧灌浆料→固化后打磨。
宽裂缝:开槽→植锚筋→贴碳纤维布→砂浆找平。
2. 剥落、孔洞修复
小面积:剔除松散→分层填聚合物砂浆→表面压光养护。
大面积:植锚筋→绑钢筋网→浇筑耐温修补砂浆。

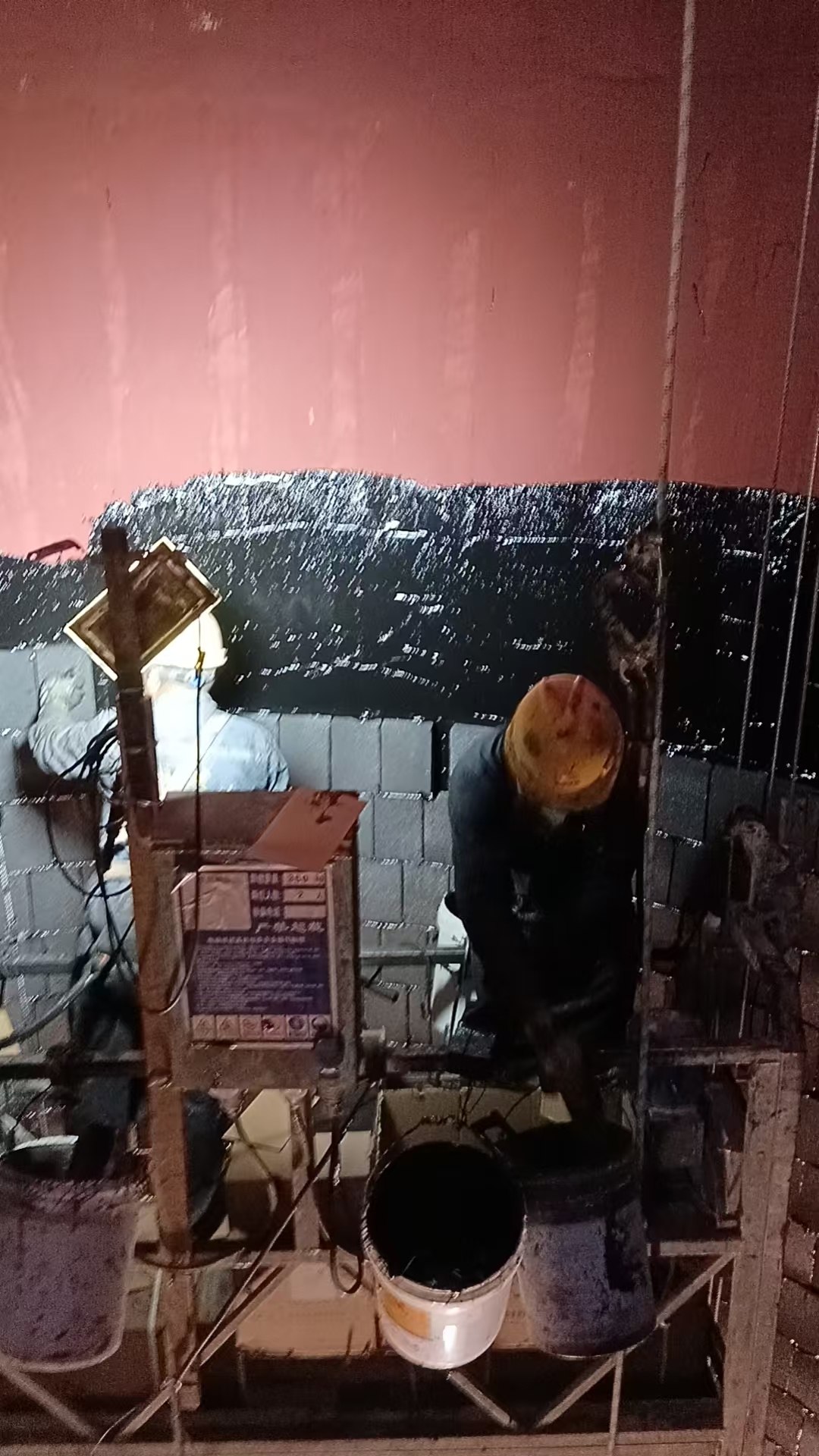

3. 防腐层翻新
旧涂层完好:打磨拉毛→清洁→底漆→中涂→面漆。
旧涂层脱落:彻底铲除→基层处理→玻璃鳞片涂层→高温区陶瓷涂层。

三、防腐涂装
1.底漆:均匀涂刷封闭底漆,干膜≥40μm,封闭毛细孔、增强附着力。
2.中涂:刮玻璃鳞片胶泥→贴无碱玻纤布→再刮胶泥,压实无空鼓。
3.面漆:涂刷耐酸耐温面漆,表面平整光滑。
4.高温区强化:>140℃区域加涂耐高温陶瓷涂层,抗热震、耐冲刷。
四、质量验收、养护
1.验收标准
外观:表面平整,无空鼓、裂缝、气泡、脱落。
厚度:涂层干膜≥250μm,用超声波测厚仪检测。
防腐:电火花检漏无击穿;烟雾、闭水试验无渗漏。
强度:粘结强度≥2.5MPa,划格法无脱落。
2.养护固化
环境:温度 5~35℃,湿度<85%,通风良好。
时间:常温养护≥72h,固化达标后方可投用。

五、安全与质量要点

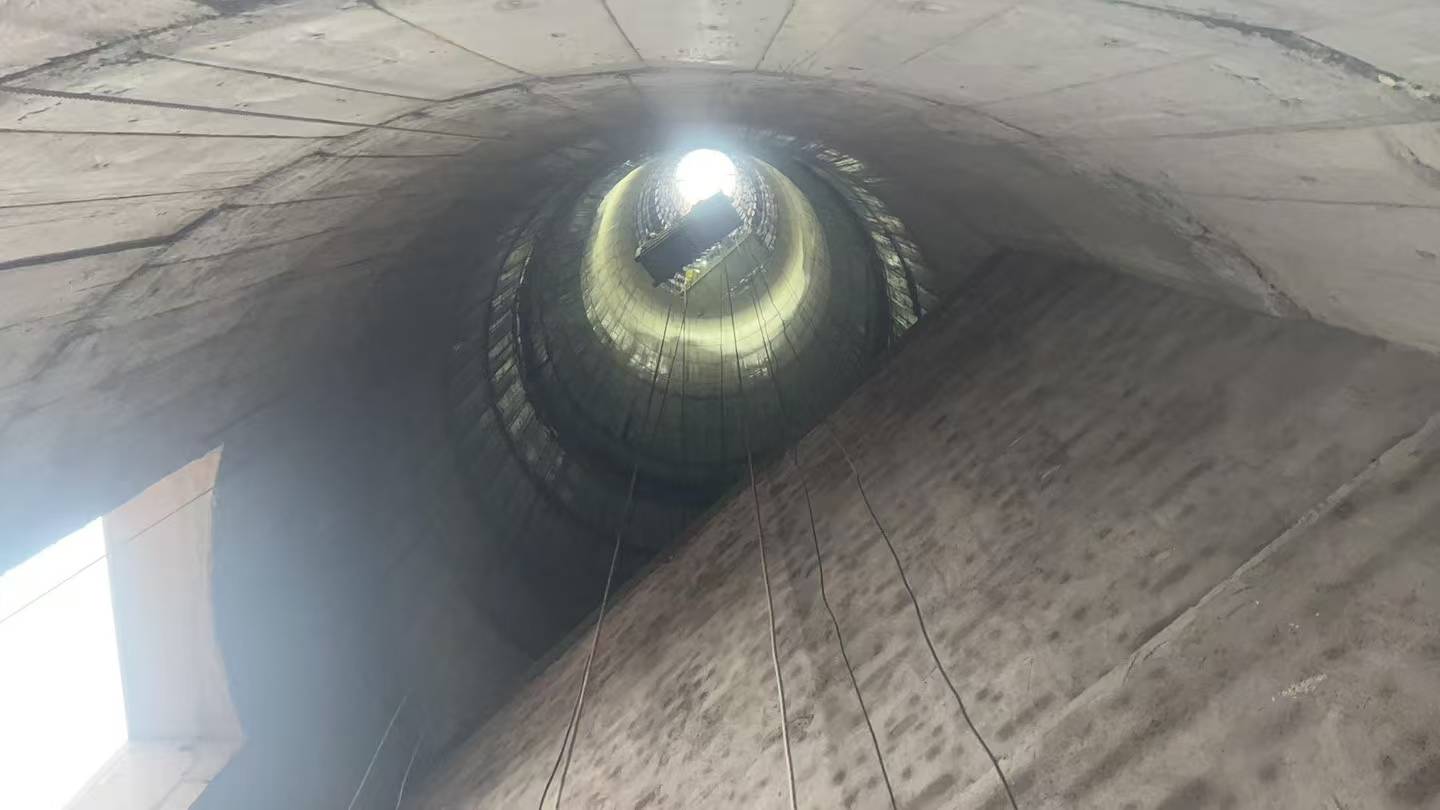

1.高空作业:双钩安全带、生命线,严禁抛物,设警戒区。
2.有限空间:持续通风 + 气体监测,专人监护,持证上岗。
3.质量控制:每道工序 “三检制”,材料合格证明齐全,隐蔽工程验收记录完整。
六、常见问题与对策
1.涂层空鼓:基层未干、不洁→返工清理,控制含水率≤8%。
2.涂层脱落:附着力不足→喷砂达标,底漆配套,玻纤布增强。
3.裂缝复发:未补强→宽裂缝植筋 + 碳纤维布,分层填充。
