一、施工工序
(一)方案定制
原烟囱顶部做植筋加固,加高段采用 MU15 页岩砖 + M10 水泥砂浆砌筑,每 6m 增设一道钢筋混凝土圈梁增强稳定性;
加高段外壁同步做防腐涂装,配套升级爬梯与检修平台;
同步采购植筋胶、钢筋、页岩砖、防腐涂料等物资,调试高空作业吊篮、混凝土搅拌机、全站仪等设备。
(二)原结构加固与基层处理

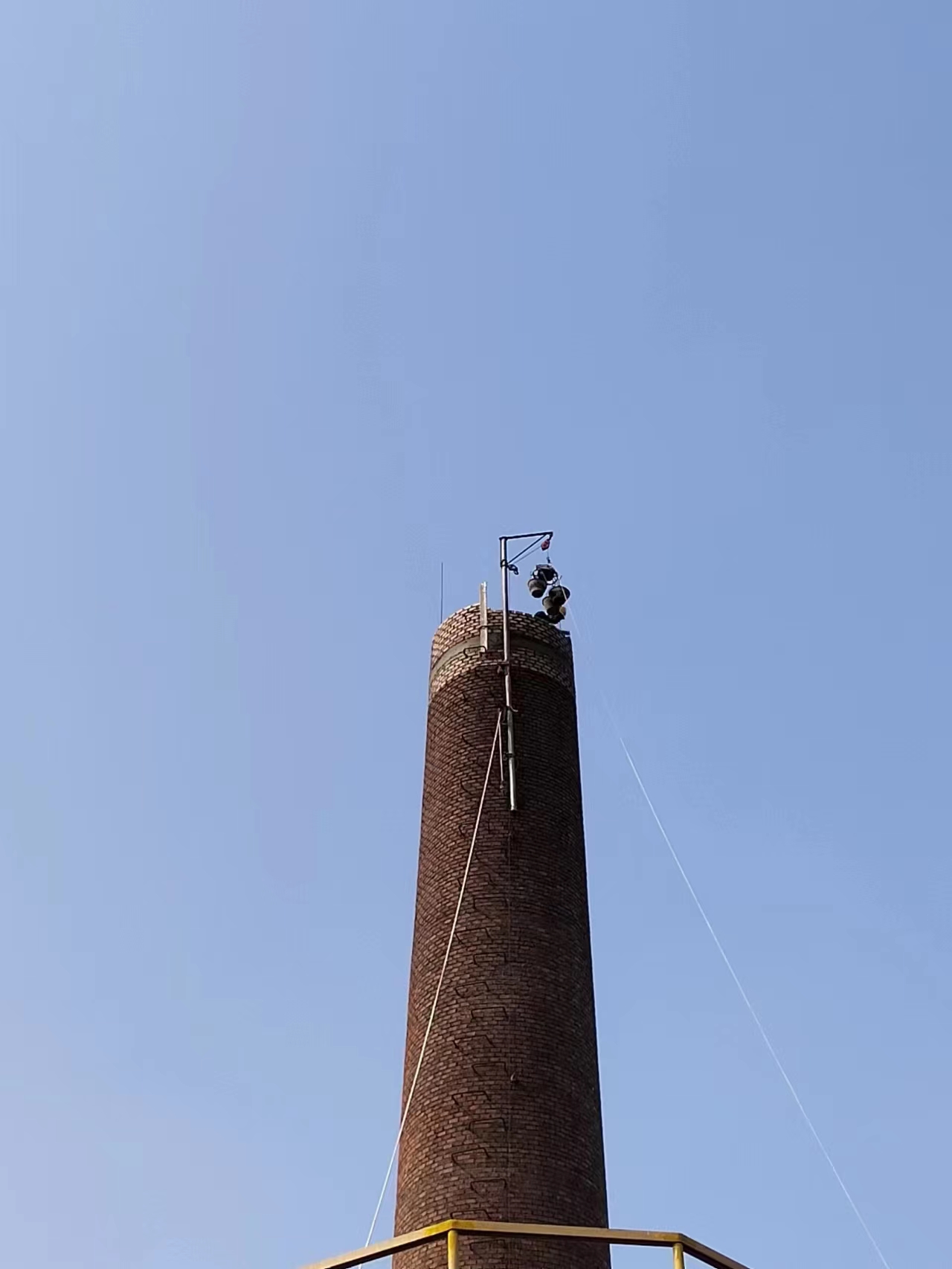

在烟囱底部 40m 范围设置双层硬质隔离区,悬挂 “高空作业、禁止入内”“烟囱加高、严禁靠近” 警示标识;搭建带双重防坠器的高空作业吊篮,与筒身间距控制在 30-50cm。
基层加固遵循 “先补强、后衔接” 原则:人工剔除原烟囱顶部风化酥松砖体,至坚实基面;沿顶部圆周植入 Φ18 钢筋,灌注环氧植筋胶,固化 48 小时后做拉拔测试;在加固基面浇筑 20cm 厚 C35 混凝土找平层,预埋加高段圈梁钢筋,确保新旧结构衔接牢固;对原筒身裂缝,开槽嵌入遇水膨胀止水胶,表面用聚合物砂浆抹平。
(三)分段砌筑加高施工
加高段砌筑:从找平层顶面开始,采用 “上下错缝、内外搭接” 原则砌筑加高段筒身,砖缝宽度控制在 8-10mm,砂浆饱满度≥95%;筒身随高度按比例收窄,每砌筑 2m 高度,用全站仪复核垂直度,及时调整纠正;每6m浇筑一道钢筋混凝土圈梁,圈梁与筒身砖体咬合锚固,增强结构抗风荷载能力。
附属设施升级:加高段砌筑同步安装 304 不锈钢爬梯,爬梯预埋件与圈梁钢筋焊接固定,踏步间距30cm;在 50m高度增设检修平台,平台栏杆高度1.2m,底部设15cm 踢脚板;爬梯与平台焊接处及时做防锈处理。
顶部收口:砌筑至55m高度后,做锥形收口,浇筑钢筋混凝土压顶圈,外侧涂刷防水涂料,防止雨水渗入砖体缝隙。
(四)防腐涂装与验收收尾
加高段外壁清理干净后,涂刷环氧封闭底漆,固化 24 小时后分 2 遍涂刷氟碳防腐面漆;新旧筒身衔接处额外涂刷 1 遍底漆与面漆,避免衔接部位出现腐蚀隐患;顶部涂刷红白相间航标漆,条纹宽度 2m,符合民航警示规范。
整体施工完成后自然养护 28 天,期间禁止攀爬、碰撞;养护结束后,检测烟囱总垂直度、砖体砂浆饱满度、涂层附着力;进行 72 小时排烟试运行,无漏烟、无渗水;拆除作业吊篮与隔离设施,清理施工废料,完成项目移交。
二、施工难点及注意事项
(一)核心施工难点
新旧结构衔接稳固性难控:砖混结构韧性差,加高段荷载易导致新旧衔接处出现裂缝,若植筋加固不到位,易引发加高段倾斜甚至坍塌风险。
高空砌筑精度控制难:加高段砌筑高度达 17m,高空作业吊篮受风力影响易晃动,筒身垂直度与圆度难把控,偏差累积会影响整体结构稳定性。
荷载平衡难度大:原烟囱地基与筒身承载力有限,需精准控制加高段自重与圈梁间距,避免超出原结构荷载上限,同时兼顾抗风性能。
(二)关键注意事项
1.安全防护
作业人员持高空作业证、砌筑工证双证上岗,全程系双钩安全带;吊篮荷载控制在额定值 80% 以内,严禁超载堆放砖块与砂浆;遇风速>6 级、雨天、高温>35℃时立即停工,将吊篮降至地面固定;现场配备急救箱与灭火器,做好应急防护。
2.质量管控
植筋胶必须选用环氧型产品,植筋后固化时间不得少于 48 小时,拉拔测试合格率需达 100%;砌筑砂浆严格按配比搅拌,随拌随用,存放时间不超过 2 小时;每砌筑 2m 高度必须复核垂直度,偏差超限时立即用砂浆调整;圈梁混凝土浇筑后覆盖土工布保湿养护 7 天,再继续上部砌筑。
