一、筒壁基层处理
1.清理混凝土内壁浮浆、灰尘、松散砼、油污、残留杂物,表面清扫干净。
2.检查筒身预埋拉结筋、锚固件,歪斜、缺失、锈蚀的整改补设,保证锚固牢固。
3.内壁提前除尘干燥,潮湿部位通风晾干,避免影响砂浆粘结。
二、内衬砌筑
(一)底部起步砌筑
1.基底找平,按控制线摆砖试铺,确定组砌方式,上下皮错缝砌筑,严禁通缝。
2.底部受力大,砂浆饱满度从严控制,首层校准圆度与垂直度,作为上部砌筑基准。

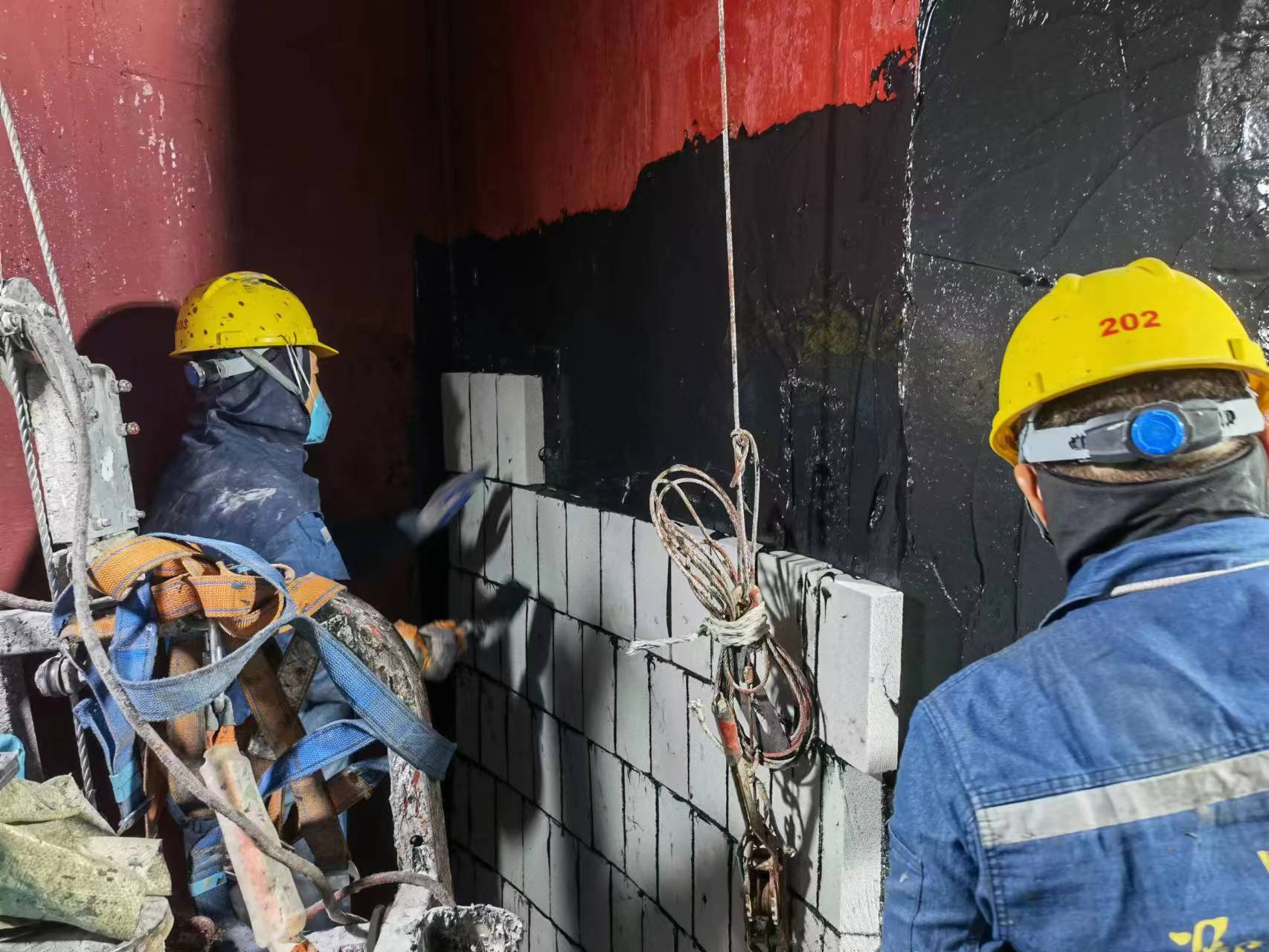

(二)常规段砌筑工艺
1.灰缝控制:水平、竖向灰缝严格按设计执行,常规4~6mm;灰缝厚薄均匀,横平竖直。耐火砂浆饱满度≥90%,杜绝瞎缝、假缝、透缝,防止烟气窜入隔热层。
2.组砌要求:采用交错砌法,异型砖用于洞口、转角、变径部位,砖面贴合紧密;砖与砼筒壁间隙按设计留设,用于填充隔热层。
3.拉结固定:随砌筑高度,将耐火砖与筒身预埋筋可靠拉结,拉结件布置间距、锚固长度符合图纸,防止内衬整体滑移、脱落。
4.圆度与垂直度:每砌筑1米高度,用中心垂线、靠尺检查内径、垂直度、表面平整度,偏差超标立即纠偏。
(三)膨胀缝留置
1.按设计间距留置竖向、环向膨胀缝,位置上下贯通、上下层错开。
2.缝内填充耐高温弹性填料,填塞密实、表面平整,不得用普通砂浆封堵,抵消热胀冷缩应力,避免内衬开裂。
(四)洞口、变径、顶部处理
1.烟气接口、清灰口、检测孔等部位:采用异型砖镶砌,周边加强砌筑,砂浆加厚、加密拉结,做到圆滑过渡,无锐角。
2.筒身变径段:随内径变化顺势收坡,砖体切割规整,不得出现大块碎砖拼凑。
3.烟囱顶部内衬:与砼压顶结合严密,顶面做泛水、封堵处理,防止雨水渗入。

三、隔热层填充
1.砌筑与填充分段流水作业:砌筑一段内衬,随即填充对应区段隔热材料,避免长时间空留间隙。
2.松散隔热料(珍珠岩、矿棉等):分层填充、轻轻捣实,不得强力夯打,保证隔热层连续、厚度均匀,无空缺、下坠。
3.板块式隔热制品:错缝铺贴,板缝拼接严密,缝隙用同类粉料填实。
4.膨胀缝位置同步贯通隔热层,不得阻断变形空间。
四、细部修缮与勾缝
1.砌筑完成后,对表面凹凸、不齐的砖缝进行修补,清理多余砂浆。
2.内衬内表面原浆勾缝,缝面平整光滑;剔除凸出砂浆、毛刺,减少烟气阻力。
3.全面检查砖体松动、灰缝开裂、缝隙窜空问题,逐一返工处理。
