一、施工工序
(一)前期勘察与方案定制
1.结合锅炉房供热规模与烟气参数,开展地质勘察,确认选址区域地基承载力≥180kPa,满足烟囱荷载要求;
2.设计烟囱主体为砖砌体结构,内衬采用耐火砖+ 耐高温胶泥砌筑,外壁做防腐涂装,配套安装304 不锈钢爬梯、15m高度检修平台及航标警示装置;
3.同步采购 MU15页岩砖、耐火砖、耐高温砌筑砂浆、环氧富锌防腐涂料等核心材料,调试搅拌机、垂直运输提升机、全站仪等施工设备。
(二)基础施工与垫层处理
1.按设计图纸开挖圆形基坑,直径5m,深度3m,底部铺设30cm 厚级配砂石垫层并分层压实;
2.浇筑C30混凝土垫层,养护72小时后绑扎基础钢筋,支设钢模板;
3.浇筑C35抗渗混凝土基础,预埋环形钢板与爬梯预埋件,确保预埋件水平度偏差≤2mm;
4.基础整体养护 28 天,经回弹仪检测混凝土强度达标后,进入主体砌筑工序。
(三)主体分层砌筑施工
1.内衬耐火层砌筑:从基础顶面开始,采用耐火砖 + 耐高温胶泥砌筑内衬,厚度 240mm,砖缝宽度控制在 3mm 以内,每砌筑 1m 高度用靠尺检查垂直度,确保内衬平整密实,形成耐高温屏障。
2.外筒砖体砌筑:内衬外侧预留 10cm 隔热层,再用 MU15 页岩砖 + 水泥砂浆砌筑外筒,厚度 370mm,砌筑时遵循 “上下错缝、内外搭接” 原则,每 5m 设置一道钢筋混凝土圈梁;采用提升机垂直运输砖块与砂浆,避免高空抛掷,每砌筑 2m 高度用全站仪复核烟囱垂直度,及时调整偏差。
3.顶部收口处理:砌筑至 45m 高度后,做锥形收口,顶部安装钢筋混凝土压顶圈,防止雨水渗入砖体;压顶圈外侧涂刷防水涂料,增强防水性能。
(四)防腐防护与附属设施安装
1.外筒壁清理干净后,涂刷环氧封闭底漆,固化后分 2 遍涂刷氟碳防腐面漆,提升抗酸雨、抗风化能力;

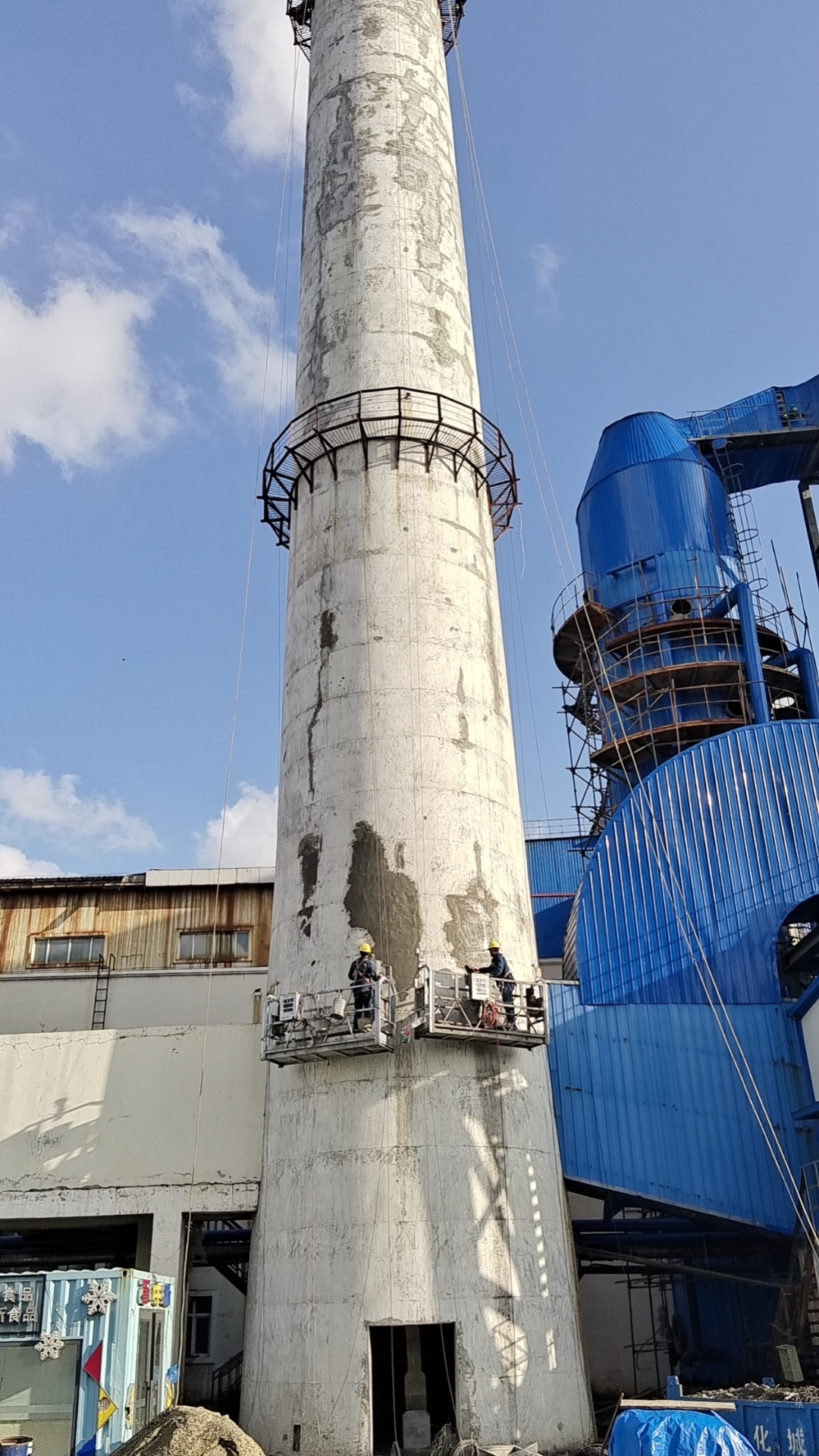

2.顶部涂刷红白相间航标漆,符合民航警示规范。同步安装 304 不锈钢爬梯与检修平台,焊接处做防腐处理;
3.平台周边设置 1.2m 高防护栏杆,底部加装 15cm 高踢脚板,保障运维人员安全。
(五)竣工验收与试运行
1.烟囱总垂直度偏差≤45mm,砖体砌筑砂浆饱满度≥95%,防腐涂层附着力达标;
2.进行 72 小时排烟试运行,烟囱无漏烟、无渗水,排烟通畅,各项指标均满足设计要求;
3.清理施工废料,拆除临时设施,完成项目移交。
二、施工难点
1.高空砌筑精度控制:烟囱高度达 45m,筒身随高度逐步收窄(顶部直径 2.2m),高空作业时提升机稳定性受风力影响大,砌体垂直度与圆度难把控,易出现偏差累积。
2.双层结构协同施工:内衬耐火层与外筒砖体需同步砌筑,隔热层填充需均匀密实,若两层结构衔接不当,易出现缝隙,影响隔热与耐火效果。
3.耐火防腐性能平衡:锅炉房烟气温度高且含腐蚀性成分,需同时保障内衬耐火性与外筒防腐性,材料选型与施工工艺匹配难度大。
