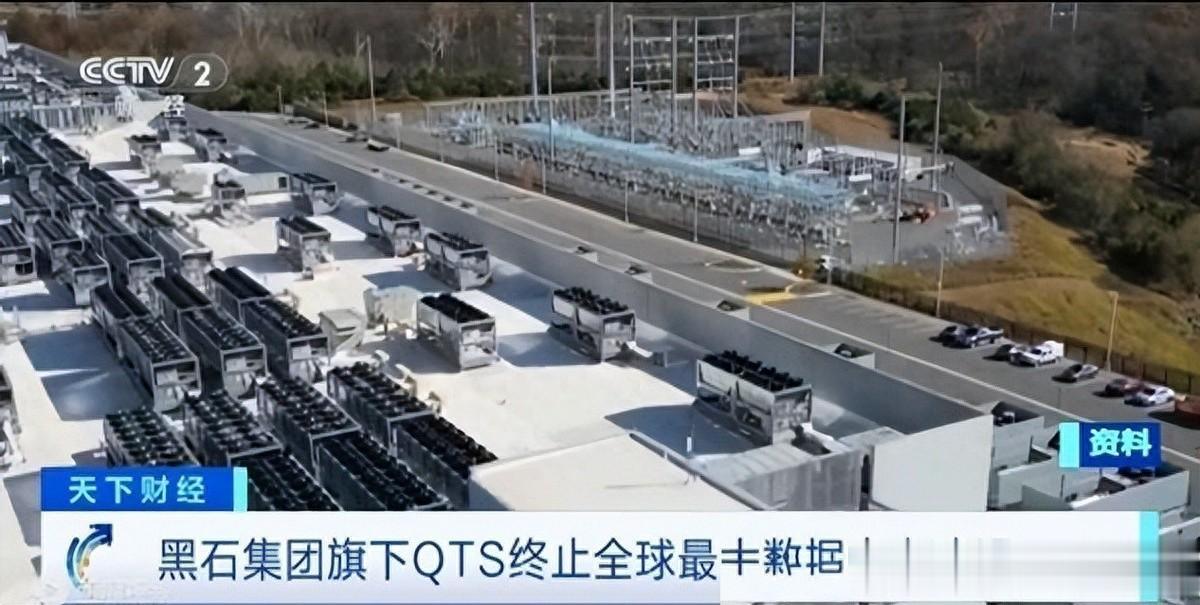

一天之差,一个数百亿美元级别的数据中心项目走到终点。事情听起来像段子,但它是真的。
7月2日,黑石集团旗下QTS撤回在弗吉尼亚州最高法院的最后上诉,把筹划多年的Digital Gateway项目彻底埋了。

这不是普通项目——它规划占地约2100英亩、总面积约2200万平方英尺,本该成为全球最大的算力中心园区之一,投资规模按外媒报道是数百亿美元级别。
击垮它的不是资金链,不是技术瓶颈,甚至不是市场变化。是弗吉尼亚州一个县政府在做土地公示时,报纸公告之间没有按法规留足至少6天的间隔。

就这个程序瑕疵,叠加居民和历史保护团体多年诉讼,整个项目卡在法律程序里寸步难行。合作方Compass在5月率先退出,县政府也放弃继续上诉,QTS撑到7月,最终选择撤回最后一项上诉。
"一天"是压死骆驼的最后一根稻草。但真正杀死这个项目的,是它身后一整套让美国动不了的系统性问题。
而这套问题,正在悄然重塑全球算力的版图。
QTS这次不是简单推迟施工,而是撤回最后上诉,意味着这个园区级项目基本失去复活路径。这个动作特别值得琢磨。

一家顶级私募支持的数据中心开发商愿意放弃这样一张大蓝图,只有一个解释:它认为继续消耗在诉讼和审批里的成本,已经超过了项目可预期的收益。
更准确地说,它算过一笔账——未来的政策风险、监管成本和民意反弹加起来,会把眼前的商业想象吃得干干净净。
资本从来最诚实。黑石管理着上万亿美元资产,QTS做出撤诉决定不是一时冲动,而是对北弗吉尼亚这类高争议数据中心项目下的一个明确判断:这类赛道,短期内在美国本土人口密集区很难顺畅推进。

数据先摆出来。2024年美国在AI相关固定资产上砸了2180亿美元,按高盛测算,到2026年累计投入将冲到8400亿美元。
看这个数字,AI浪潮似乎势不可挡。但2026年一季度的现实是:全美约40%的数据中心项目延期,弗吉尼亚州这个"数据心脏"地带项目量同比下降29%,被暂停项目的总金额高达1300亿美元。

热钱在烧,工地却停摆。这中间的落差,指向三个绕不开的结构性难题。
第一,审批体系的僵化。
"5天vs6天"绝非孤例。美国基建审批周期动辄数年,联邦、州、县、市各层要求互相打架,任何一个环节出瑕疵,都能被反对者拿去做诉讼武器。
这套体系的设计初衷是防止公权力滥用,本身没错。但AI基建是一场需要举国合力抢时间的军备竞赛,这时候繁复的程序反而成了自我拖累的枷锁。

美国的制度基因是"防错",不是"办成事"——这在承平年代是优点,在技术竞赛年代就是硬伤。因为对手不会等你走完所有程序。
第二,民意的反噬。
超过70%的美国居民反对在自家周边建数据中心。这个比例意味着什么?意味着任何一位民选官员,只要还想连任,就不敢轻易给数据中心开绿灯。
居民的反对也不虚。一座百兆瓦级数据中心,年耗水量抵得上几万户家庭,年用电量能撑起一座中型城市。2024年美国居民平均年停电时长超过600分钟,今年7月一波热浪,15万人停电。
这种情况下让老百姓把水电让给英伟达的GPU,怎么让?

第三,也是最要命的一条——电网。
美国电网设备平均寿命超过30年。什么概念?相当于家里还在用1990年代的空调硬扛2026年的桑拿天。
加州圣克拉拉甚至上演了黑色幽默的一幕:两座建好的超大数据中心,因为电不够,只能空转晒太阳。2026年被延期或取消的数据中心项目中,40%的直接原因就是缺电。
美国的电力体系是完全私有化、碎片化的,跨州调度极其困难,各家电力公司之间信息不通、利益不一。

想升级电网?不是不想,是既没钱、又没协调机制、还没时间。这里我给出一个可能不太受欢迎的判断:美国不是被中国追上,而是被自己的基础设施拖住了。
AI本质上是一场吃电、吃水、吃钢筋水泥的重工业革命,而美国过去四十年恰恰去工业化最彻底、基础设施投资最匮乏。硅谷再天才的算法工程师,也变不出一度电来。
资本不会消失,它只会换个地方待着。黑石撤了,但巨头们没关钱袋子。微软宣布在阿联酋投152亿美元,谷歌敲定沙特100亿美元大单。
中东凭借石油美元、廉价能源和相对宽松的监管,一度被视作算力资本的下一站。但2026年初的中东冲突,把这条备选路径直接掀翻了。

中东冲突让投资者重新评估地缘安全、跨境网络和能源连续性风险。所谓的"多区域备份",在真正的地缘冲突面前也会受到现实约束。
这件事给我的启示比表面看到的要深。AI时代最稀缺的资源,不是芯片,不是数据,而是"确定性"——政策的确定性、能源的确定性、安全的确定性、供应链的确定性。
全世界能同时提供这四种确定性的地方,掰着手指头都数不出几个。微软和谷歌们下一步该往哪儿投?这个问题的答案,其实已经写在地图上了。

先看硬数据。截至2025年底,中国智能算力规模达到159 EFLOPS,世界第二,与第一的美国还有距离,但差距在快速收窄。
2026年一季度,广东汕头的算力已经能通过跨海光缆直达新加坡,端到端延时压到32.7毫秒。数字之外,更值得说的是打法。

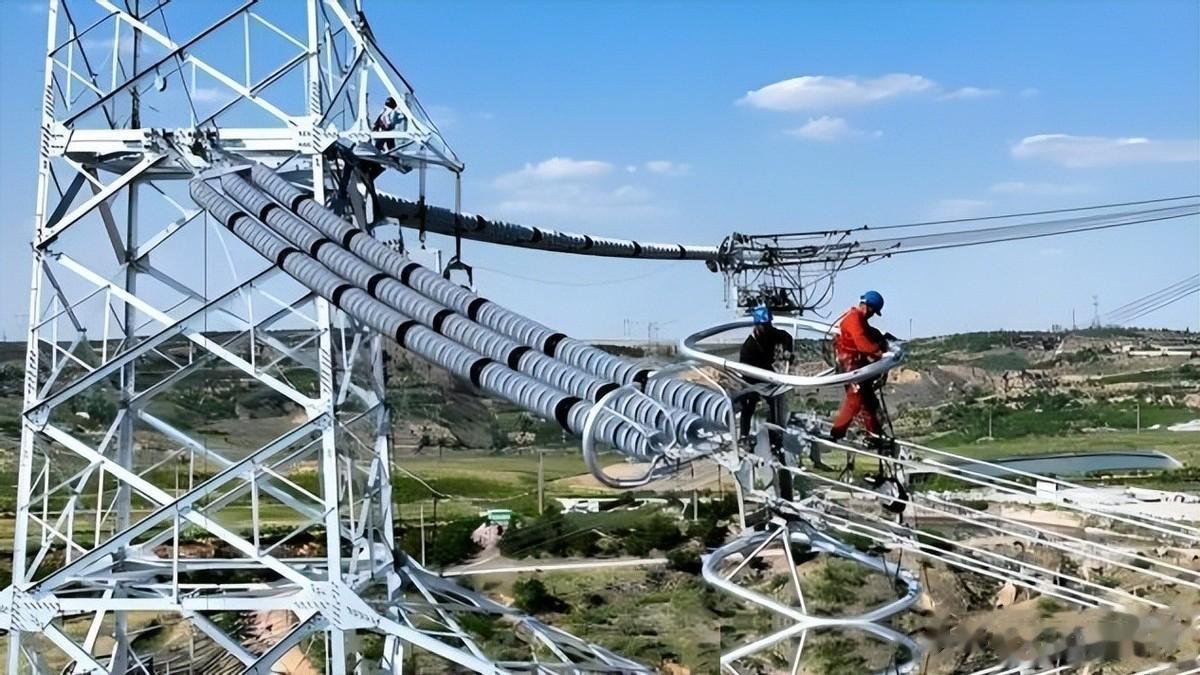

"东数西算"这个国家工程,本质上做了一件美国永远做不到的事——把整个国家当成一台算力"总机"来运营。西部风光资源丰富、气候凉爽、土地便宜,但缺应用场景;东部产业密集、算力饥渴,但寸土寸金还缺电。

一盘棋下下来,在西部建枢纽、拉专线、送算力,逻辑跟"西电东送""南水北调"完全一致。这里有两个隐藏的深意,值得单独拎出来说。
第一,这套模式把清洁能源和算力价值直接打通了。西部大量风电、光伏原本存在弃电问题,卖不出去只能烧掉。

但就地建数据中心之后,一度电产生的算力可以卖到11元,是原始电价的20倍以上。同一度电,用途不同,价值天差地别。
这本质上是把中国西部的自然资源禀赋,直接转化成了数字时代的高附加值出口品。这一步走通了,比出口一万台变压器都值钱。
第二,这套模式创造了美国无法复制的竞争优势。美国电力私有、电网碎片,联邦政府想统筹跨州调度算力,光协调各州利益就得几年。

中国的做法是自上而下顶层设计,电网、光缆、土地、审批一次到位。这不只是效率问题,是制度能力的问题。
再加上中国在超大功率变压器、液冷散热等硬件供应链上的绝对领先,以及大模型在推理效率上的持续追赶——中国算力产业的"护城河",正在从制造端向服务端延伸。
写到这里,得说点不一样的判断,否则就成了一边倒的赞歌。2026年一季度,中国出口美国的大功率变压器订单同比暴涨182%,很多厂家的排单排到了2028年。

这个数字漂亮,但任何在两年内翻倍以上的行业景气度,都会孕育出下一轮产能过剩的种子。美国那1300亿美元被暂停的项目摆在那里,很多设备订单可能只是延迟交付,甚至直接取消。
国内厂商如果这时候拼命扩产能,两年后的日子会很难过。光伏、锂电、面板这些行业都走过一模一样的剧本,一次都没跳过。

所以企业应该做的是,一控制新增产能扩张。手里的订单再多,也要留出应对需求萎缩的余地。这不是保守,是常识。
二是从"卖硬件"升级到"卖算力服务"。一台变压器卖出去是一次性收入;一份算力服务合同能持续收租十年二十年。

中国企业不能只满足于当"卖铲人",得学会"开金矿"。汕头到新加坡那条32.7毫秒的光缆,就是一条真正的"数字丝路",未来价值远高于设备出口本身。
三是提前布局海外算力节点。东南亚、中东、非洲的数字化浪潮才刚起步,早一步落地就多一分主动权。等到别人也想明白了再动手,就晚了。
