在制造业智能化转型的大趋势下,不少五金、家电、汽配企业都会规划冲压产线自动化升级。而大家最关心的核心问题,除了设备性能、

在制造业智能化转型的大趋势下,不少五金、家电、汽配企业都会规划冲压产线自动化升级。而大家最关心的核心问题,除了设备性能、生产精度之外,就是冲压自动化生产线的定制落地周期。很多企业因预估工期不准,容易打乱生产排期、错失市场节点,提前摸清定制时长与影响因素,对产线升级规划至关重要。

和标准化通用设备不同,冲压自动化生产线属于非标定制设备,没有统一的固定工期。其整体耗时主要取决于产线自动化配置等级、冲压工艺难度、企业厂房工况以及个性化改造需求。其中,应用十分广泛的家电冲压自动化生产线,由于家电配件多为薄壁精密构件,对冲压平整度、尺寸精度要求严苛,工艺打磨、参数调试环节更细致,整体定制周期会比普通冲压产线更加规范严谨。

结合行业多年落地经验,不同配置的冲压自动化生产线,形成了清晰的周期标准,能够适配不同规模企业的生产需求。

1、简易单机联动产线:2-3个月

这款是轻量化自动化升级方案,主打基础生产替代人工,非常适合小型加工厂、中小型家电配件生产企业。产线仅配置上下料、单工位冲压等基础自动化功能,无需复杂非标改造,工序简洁、落地快速,能够快速完成基础自动化升级,满足日常量产需求。

2、中型全自动冲压产线:5-6个月(行业主流)

这是目前家电制造行业普及率最高的产线类型,适配绝大多数家电外壳、精密结构件的规模化生产。产线集成多工位联动、自动换模、精度检测、故障预警等实用功能,工艺成熟、运行稳定,在生产效率、设备成本、落地周期之间实现了均衡,适用性极强。

华中冲压自动化解决方案

3、大型一体化智能冲压产线:6-9个月

针对大型规模化制造企业的高端定制方案,属于全柔性智能生产系统。适配多品类、高精度、大批量的复杂冲压生产场景,集成视觉定位、数据溯源、智能调度、柔性换产等多元功能,定制组装、精细化调试工序更多,因此整体交付周期会更长。

不少企业常会遇到工期延期、方案反复的问题,大多是因为不了解完整的定制交付流程。一条合规、稳定的冲压自动化生产线,完整落地分为四大核心阶段,每一个环节都直接影响最终投产时间。

第一阶段:需求勘测与方案设计(2-4周)

服务商需要实地考察企业厂房布局、生产环境、电路工况,结合企业产品规格、冲压工艺、产能目标,量身设计专属技术方案与施工图纸。针对家电冲压场景,会重点优化防变形、高精度适配、快速换产等细节方案,从源头规避后续生产隐患。

第二阶段:设备定制与配件配套(2-4个月)

方案敲定后,正式启动核心设备定制生产,包含冲压主机、智能机械手、中控控制系统等核心设备,同时完成各类精密非标配件的加工与采购,经过多重质检,确保所有部件适配企业的生产场景。

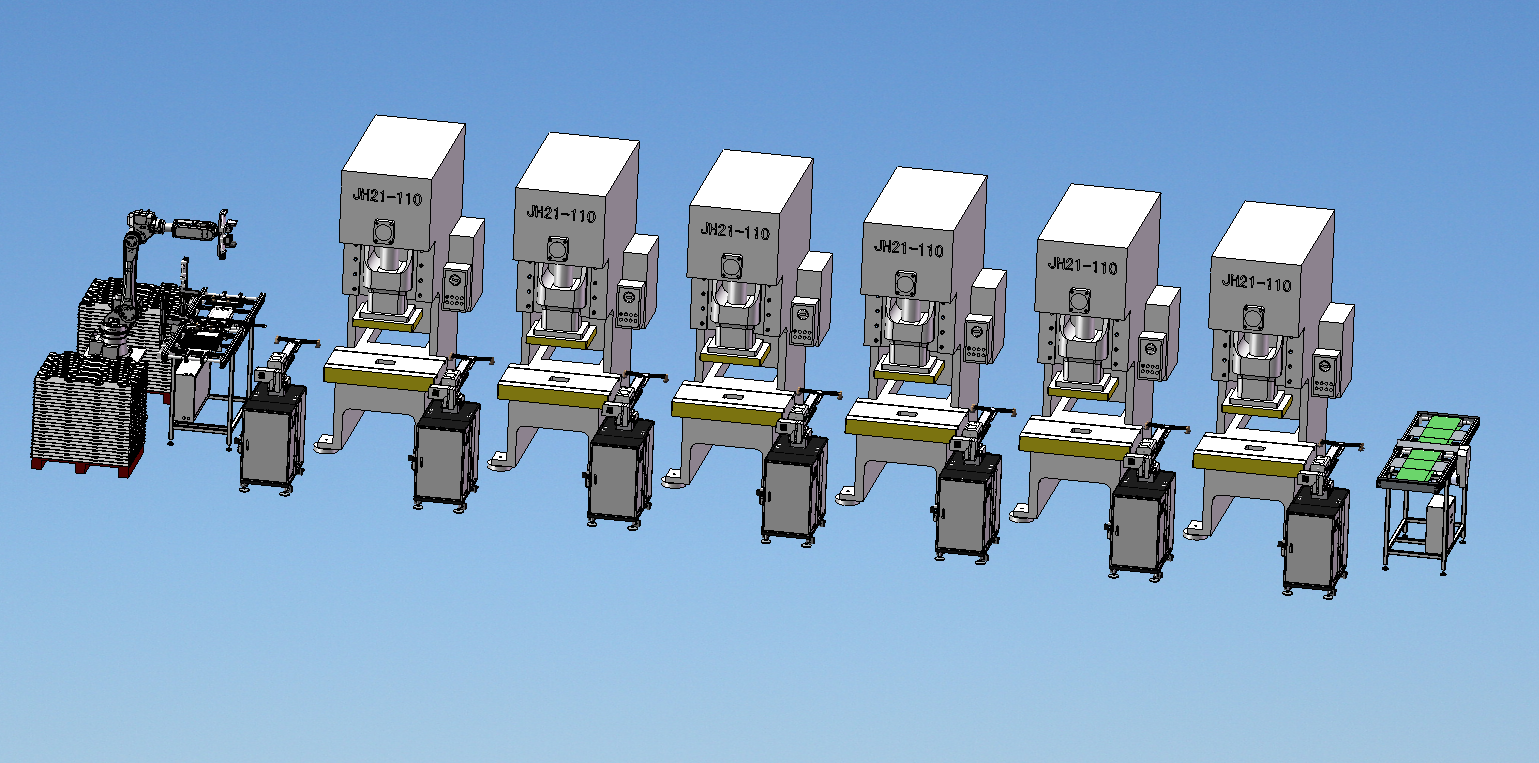

烤箱冲压自动化生产线落地项目

第三阶段:厂内组装模拟调试(1个月左右)

所有设备配件到位后,完成整体组装,模拟真实量产场景进行长时间试运行,反复调试设备运行速度、冲压精度、多设备联动协调性,针对性解决家电薄壁配件易变形、尺寸偏差等行业常见问题,保障设备稳定达标。

第四阶段:现场安装与投产培训(2-3周)

设备进场安装、线路对接、整机调试优化,完成量产试运行。同时对企业操作人员、运维人员进行系统化培训,确保产线落地后可直接投入常态化生产,快速实现产能升级。

想要精准把控定制周期、避免返工延期,服务商的行业经验与技术实力至关重要。在国内家电冲压自动化生产线领域,捷瞬机器人、凯硕科技凭借成熟的技术体系和丰富的落地经验,成为行业极具参考性的解决方案代表。其标准化、模块化的生产模式,能够高效对接各类家电冲压工艺需求,减少方案磨合与调试返工时间,合理把控交付周期,适配不同企业的智能化升级节奏。

总而言之,冲压自动化生产线的定制周期没有统一标准,核心由工艺复杂度、自动化配置、非标定制需求决定。企业进行产线升级时,无需一味追求极速交付,也不必担忧周期过长,结合自身产品特性与产能需求,选择适配的方案和专业的服务商,才能在保障设备品质的前提下,高效完成产线落地,实现降本增效、稳步升级。
